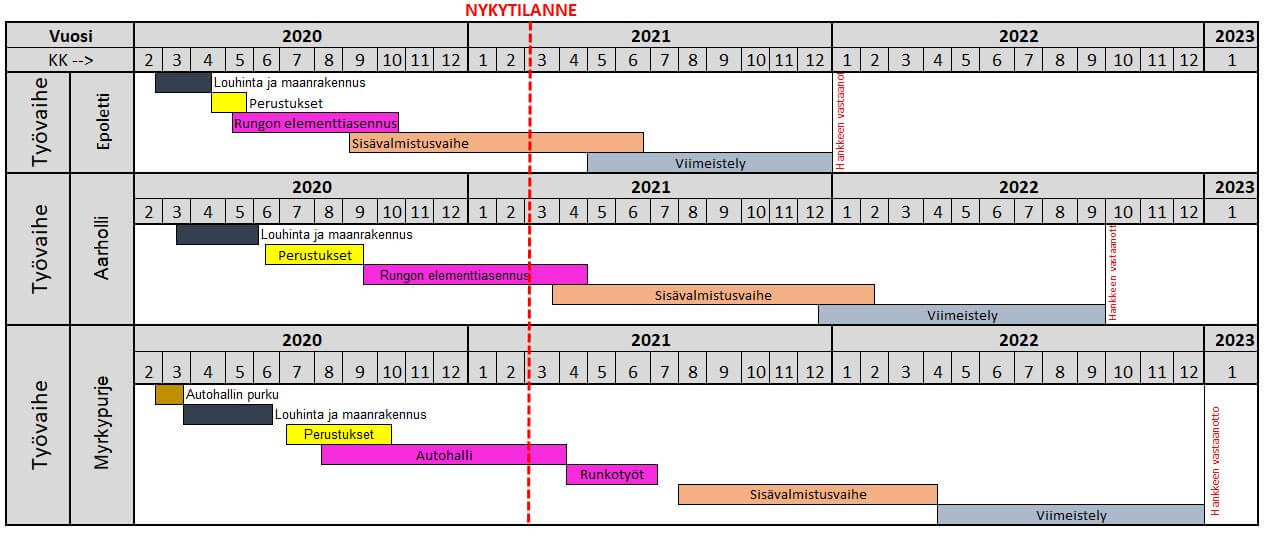

Viikkotiedote vk 9/2021

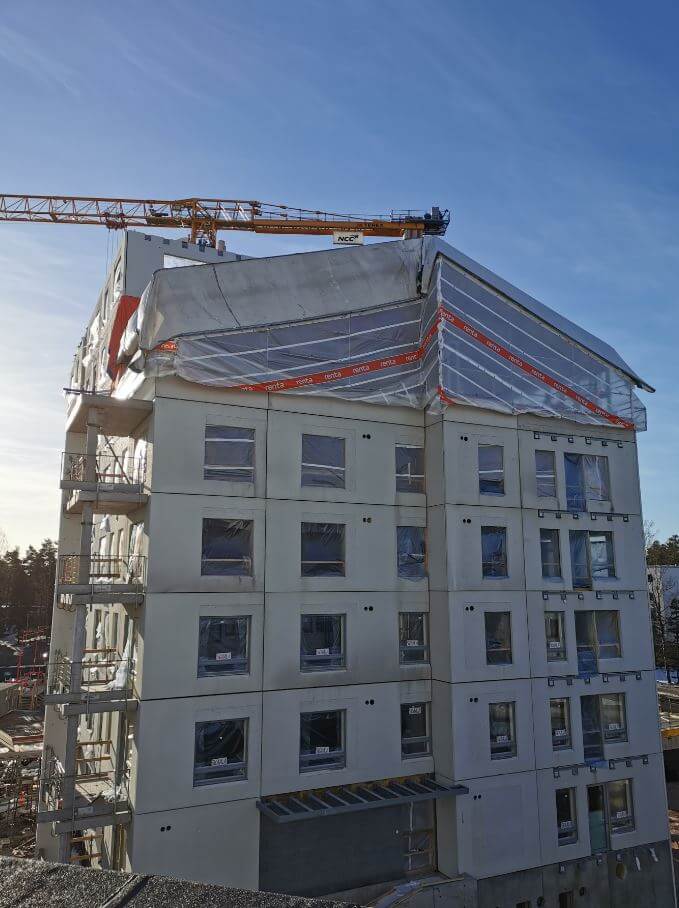

EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät tuplaus + alakatto 11.-12. krs
- Tasoitetyöt 8.-9. krs

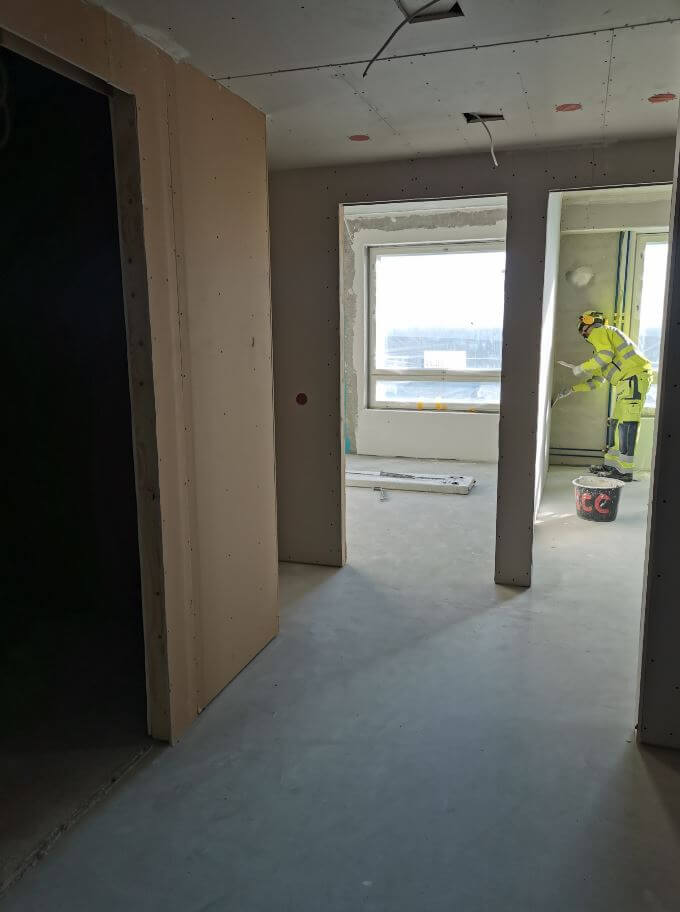

- Maalaustyöt 7. krs
- Kiintokalusteiden asennus 4.-5. krs
- Parvekelasitus länsijulkisivulla
- KPH laatoitukset 3. krs matala osa
- Parkettiasennus 2.-3. krs
AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- 8. krs ontelokentän valu

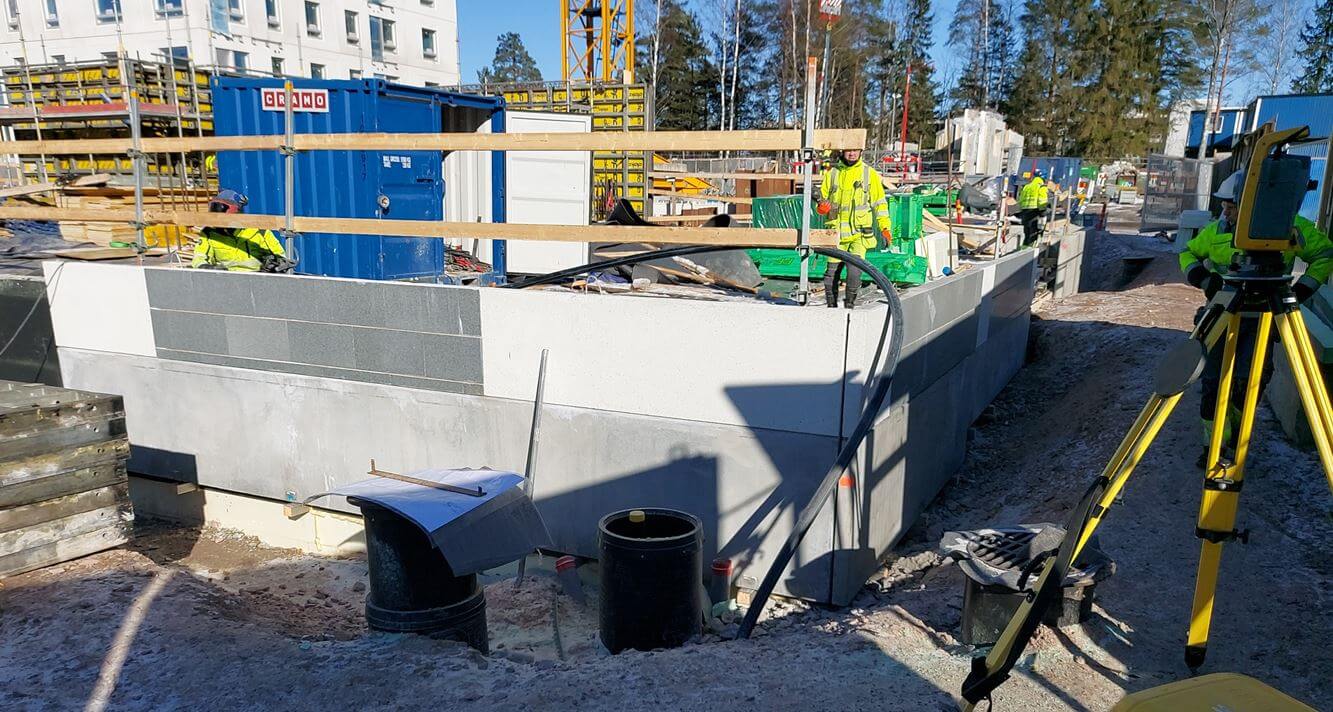

- Kattoterassin harkkomuuraus
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Elementtiasennus 1. krs
- 1. krs pv-seinät
- Autohallin pv-portaat
Työturvallisuus
RAK1 TR-mittauksen tulos oli 97,9 %.
RAK2 TR-mittauksen tulos oli 96,1 %.
RAK3 TR-mittauksen tulos oli 87,1 %.
