Viikkotiedote vk 8/2021

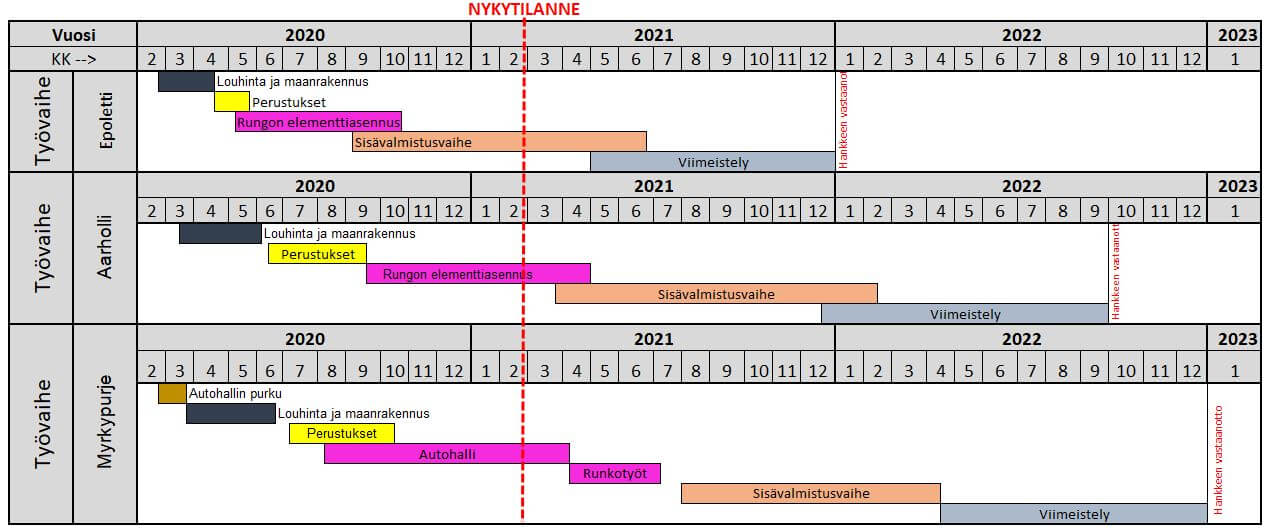

Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät tuplaus + alakatto 11.-12. krs
- Tasoitetyöt 8. krs
- Maalaustyöt 6. krs
- Kiintokalusteiden asennus 4. krs
- TUP-asennus länsijulkisivulla
- KPH laatoitukset 3. krs matala osa
- Parkettiasennus 1. krs
AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Ulkoseinäelementtien asennus 8. krs
Valmistuneet työvaiheet
- Kaukolämmon käyttöönotto
MYRSKYPURJE
Valmistuneet työvaiheet

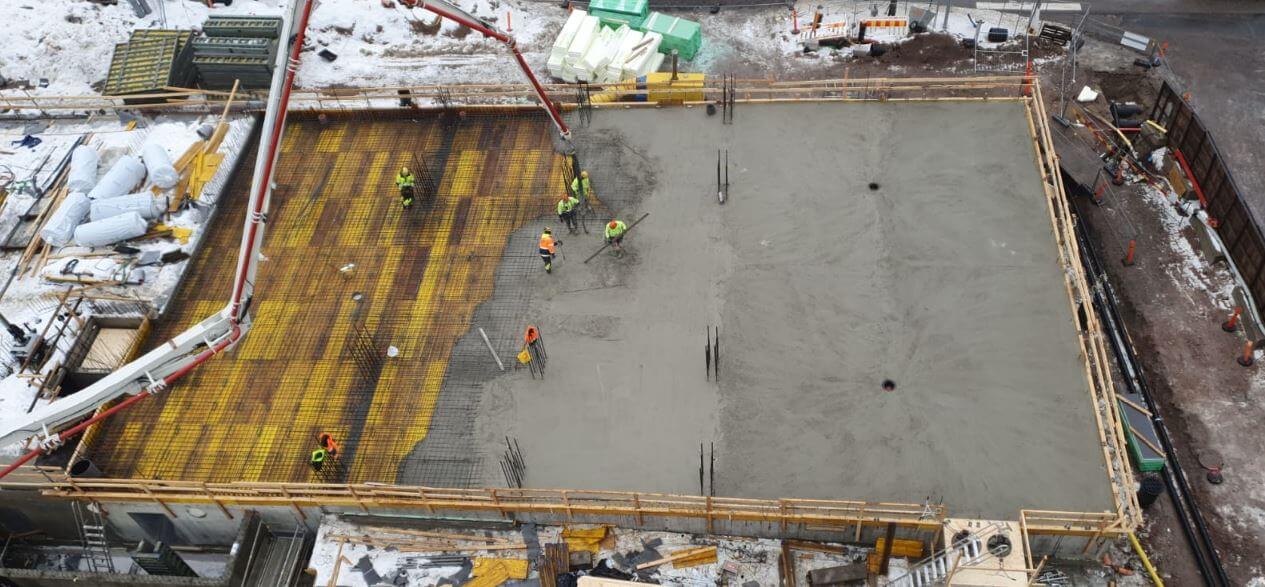

- -1. krs toisen osan holvivalu vk 8 to
Alkavat työvaiheet
- 1. krs LJH pv-holvin muottityöt vk 9
- -1. krs kuorielementtien asennus vk 9
Työturvallisuus
RAK1 TR-mittauksen tulos oli 93,9 %.
RAK2 TR-mittauksen tulos oli 96,1 %.
RAK3 TR-mittauksen tulos oli 81,8 %.
