Viikkotiedote vk 51/2020

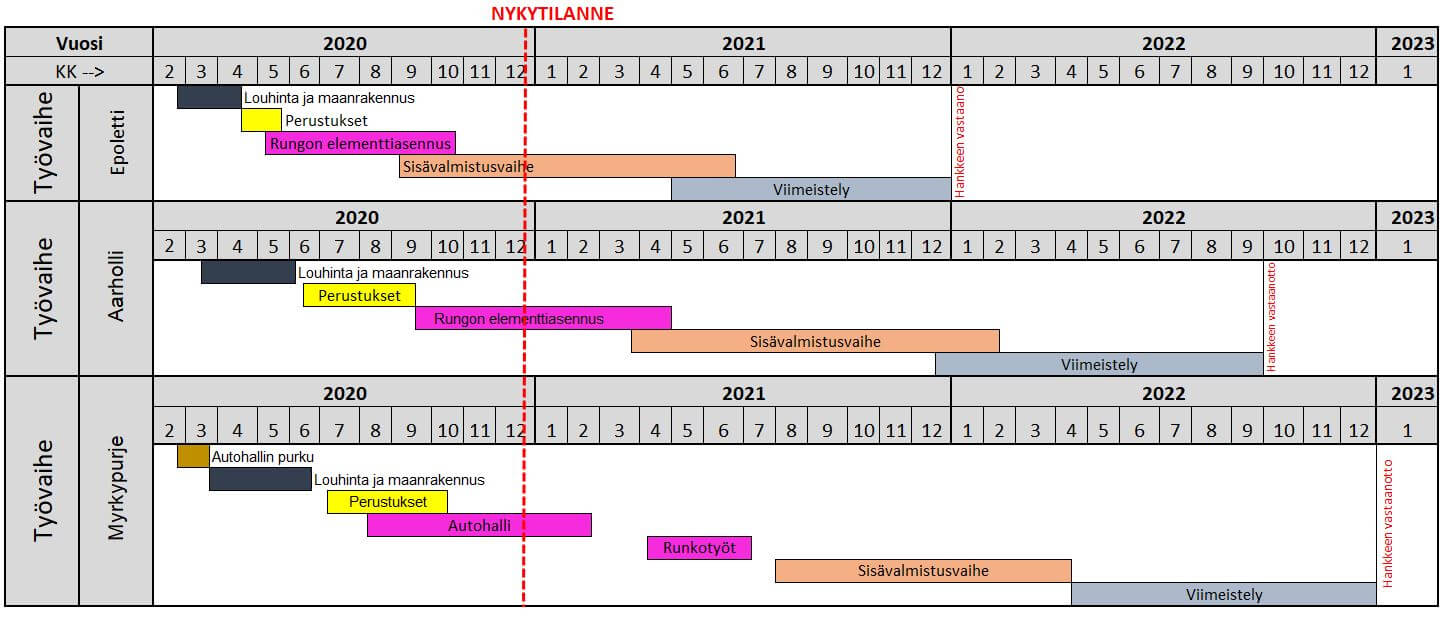

Työmaan kuulumiset
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät 7. krs
- Kevyet väliseinät tuplaus + alakatto 4. krs
- Tasoitetyöt 2B. krs
- Maalaustyöt 1. krs
- Kiintokalusteiden asennus 3B. krs
- Vesikaton pintakermityöt
- Julkisivusaumaus tuppien kohdalla
AARHOLLI
Käynnissä olevat työvaiheet
- Ulkopuoliset vedeneristystyöt ja täytöt
- 4. krs ulkoseinien asennus
- LVIS-työt
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Autohallin -1. kerroksen PV-seinät
Työturvallisuus

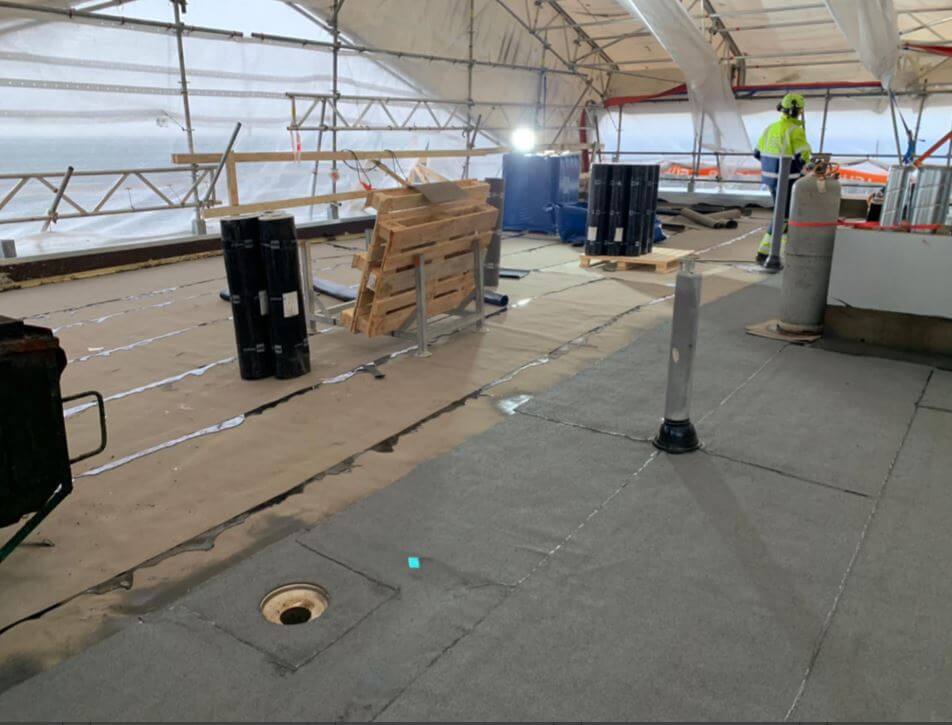

RAK1 ulkoisen TR-mittauksen tulos oli 99,55 %.

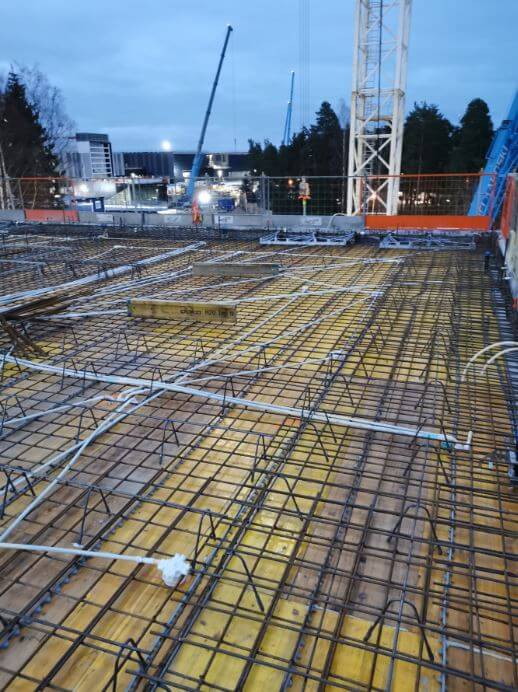

RAK2 sisäisen TR-mittauksen tulos oli 98,4 %.

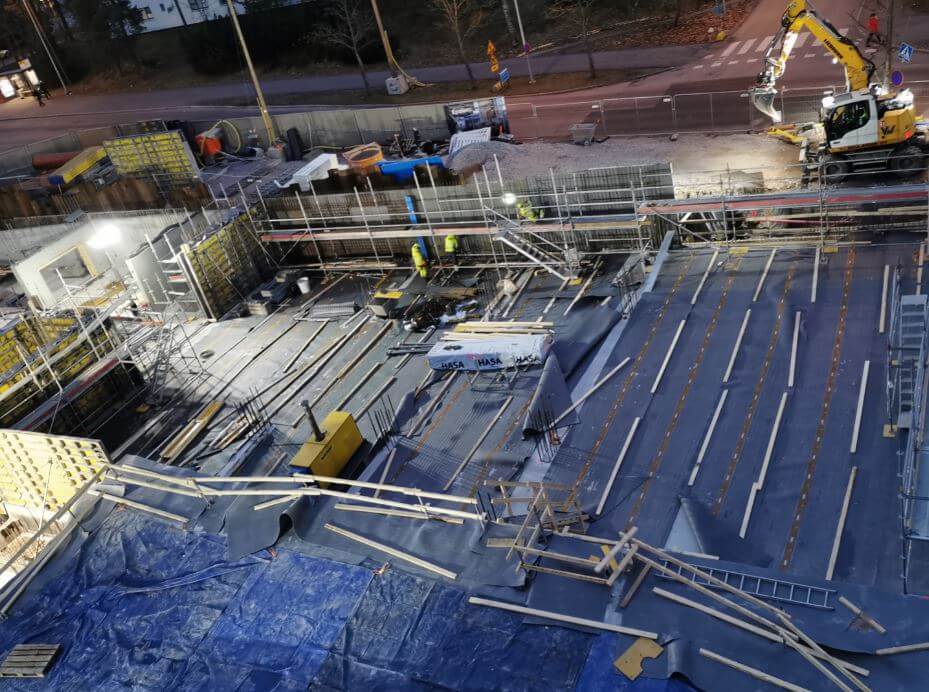

RAK3 sisäisen TR-mittauksen tulos oli 97,1 %.
