Viikkotiedote vk 47/2020
Työmaan kuulumiset
EPOLETTI

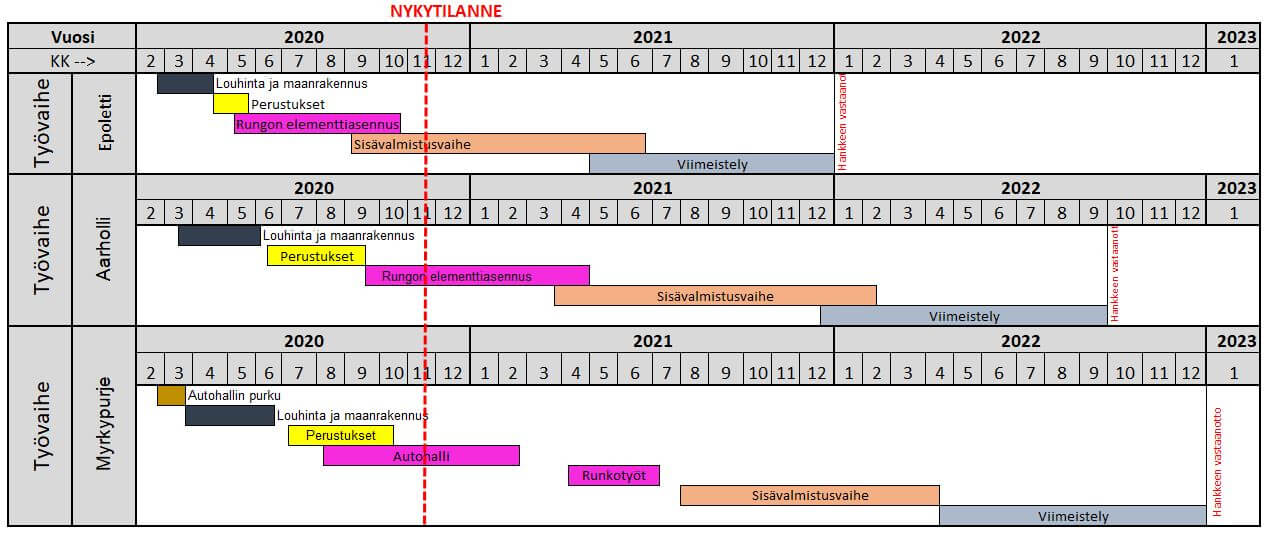

Käynnissä olevat työvaiheet
- Vesikattotyöt
- LVIS-työt
- Kevyet väliseinät
- Ikkuna-asennus 11.krs
- Tasoite- ja maalaustyöt
AARHOLLI
Käynnissä olevat työvaiheet
- Ulkopuoliset vedeneristystyöt ja täytöt

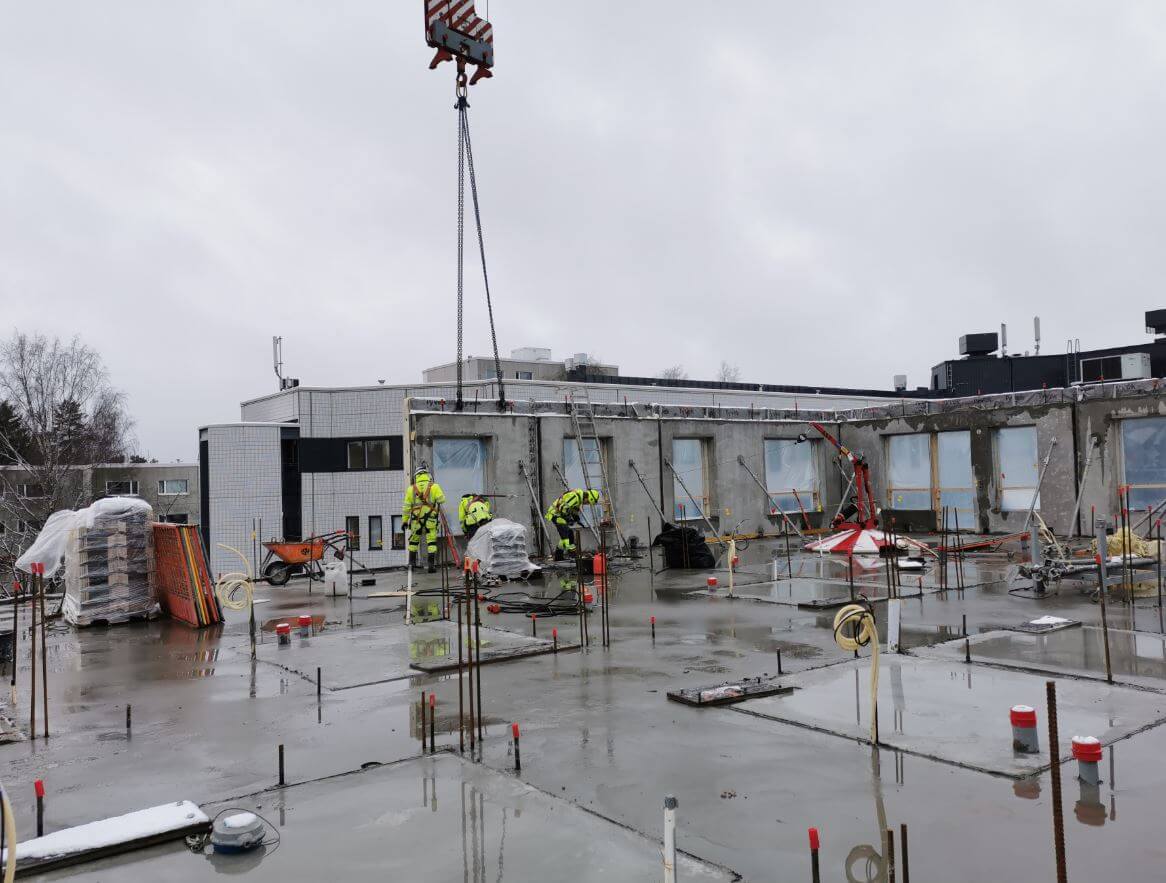

- 2. krs elementtiasennus ulkoseinien osalta
Valmiit
- Torninosturi siirretty
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Pohjaviemärit

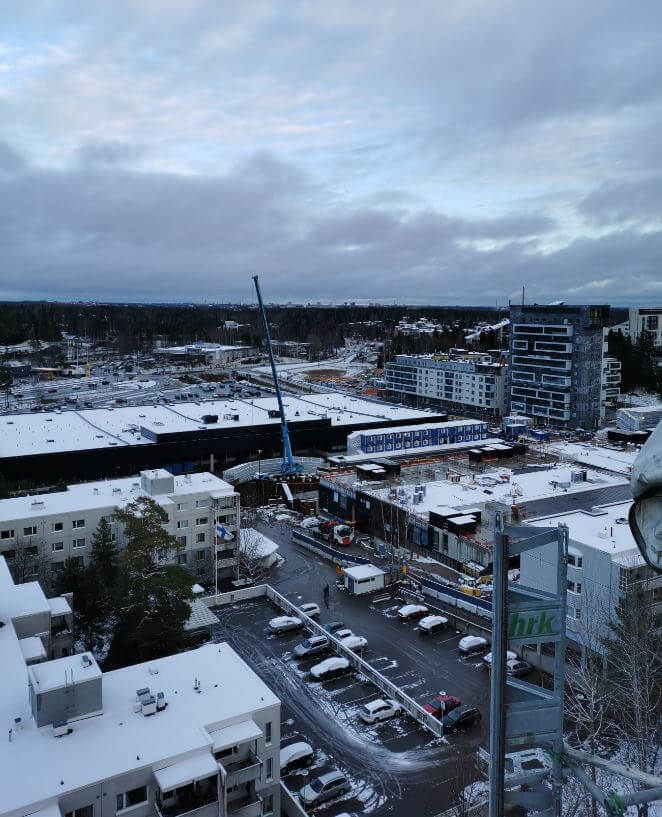

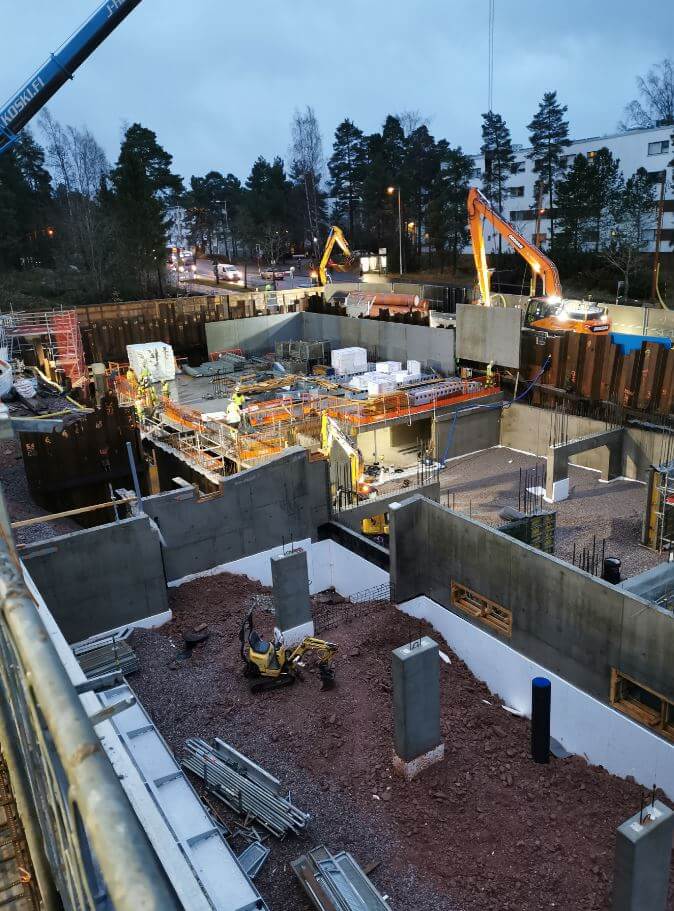

- Autohallin -1. ja 2. krs pv-seinät
Työturvallisuus
RAK1 TR-mittauksen ulkoinen tulos oli 98,9 %.
RAK2 TR-mittauksen ulkoinen tulos oli 94,7 %.
RAK3 MVR-mittauksen ulkoinen tulos oli 93,7 %.
