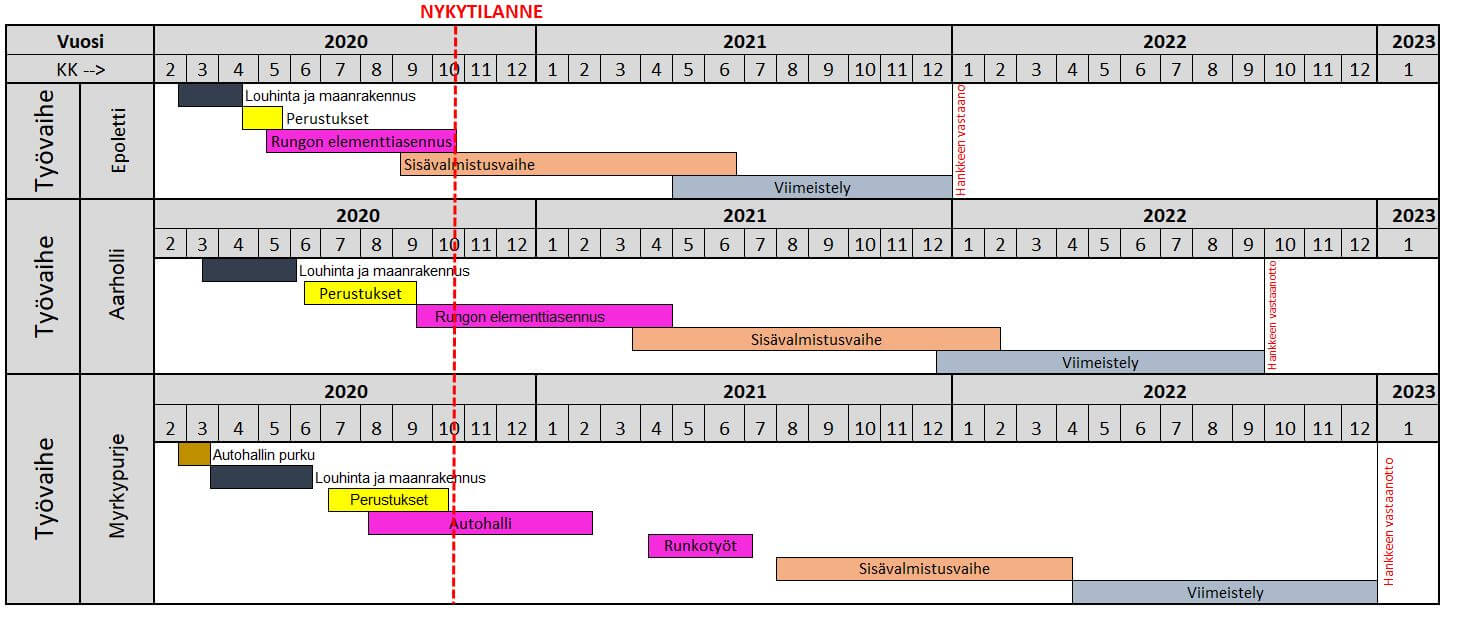

Viikkotiedote vk 43/2020
Työmaan kuulumiset

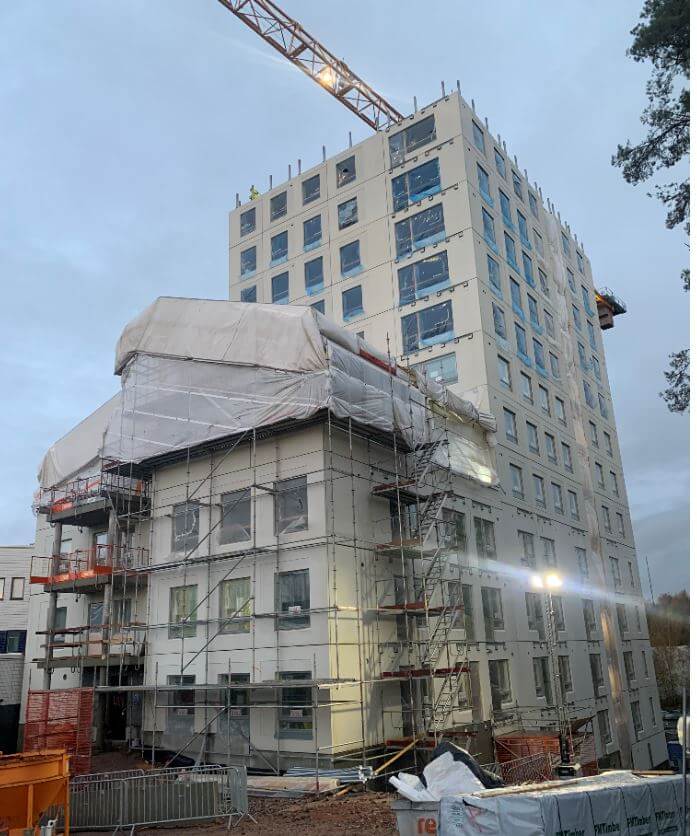

EPOLETTI
Käynnissä olevat työvaiheet
- Vesikattotyöt
- Kattoterassin työt
- LVIS-työt
- Kevyet väliseinät 1-puoli

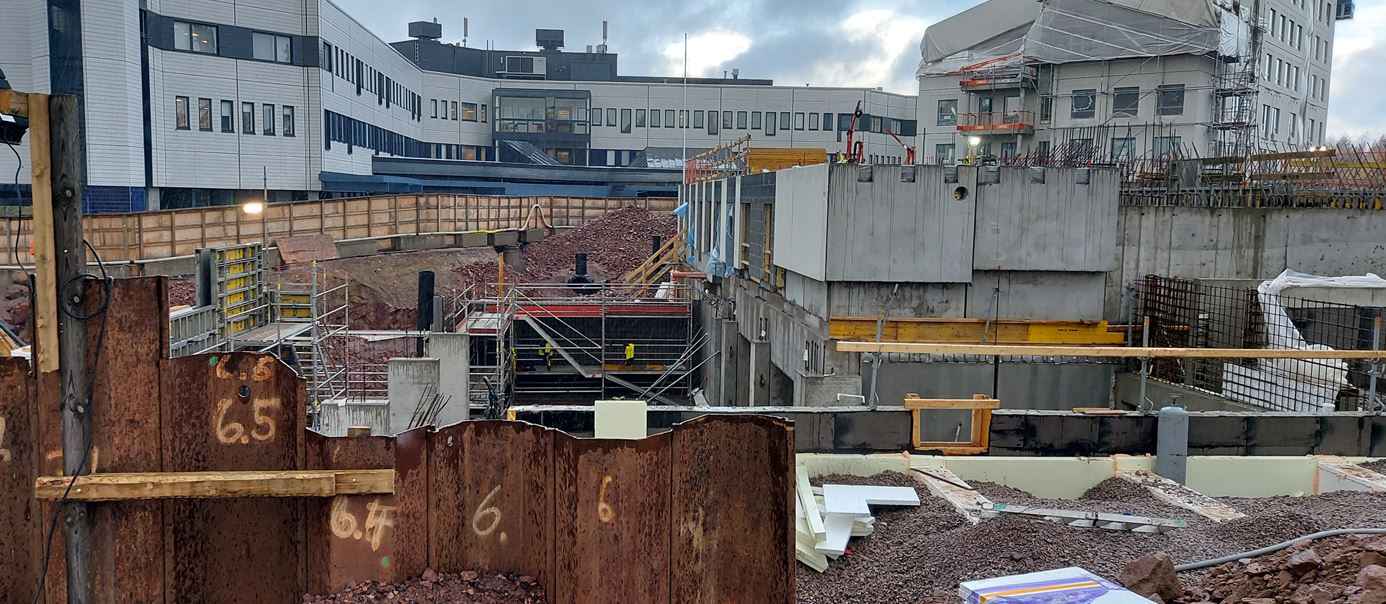

AARHOLLI
Käynnissä olevat työvaiheet
- Kellarin pv-holvin muottityöt
- Ulkopuoliset vedeneristystyöt ja täytöt
- VSS2 holvi
Alkavat
- Torninosturin peti
Valmiit
- VSS2 seinät
- Kellarin elementtiasennus

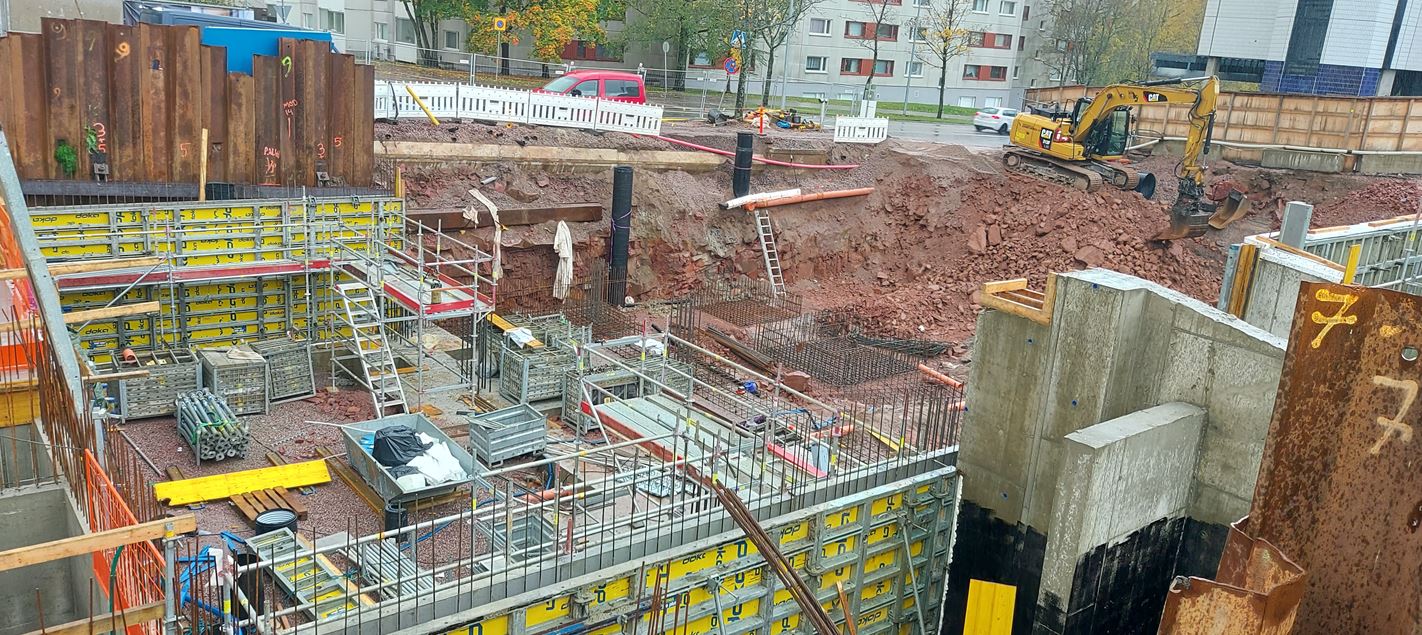

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Pohjaviemärit
- Anturapohjat 90%
- Perustustyöt 90%
- Autohallin pv-seinät -2.krs
Työturvallisuus
RAK1 TR-mittauksen tulos oli 98,3 %.
RAK2 TR-mittauksen tulos oli 92,7 %
RAK3 MVR-mittauksen tulos oli 93,3 %.
