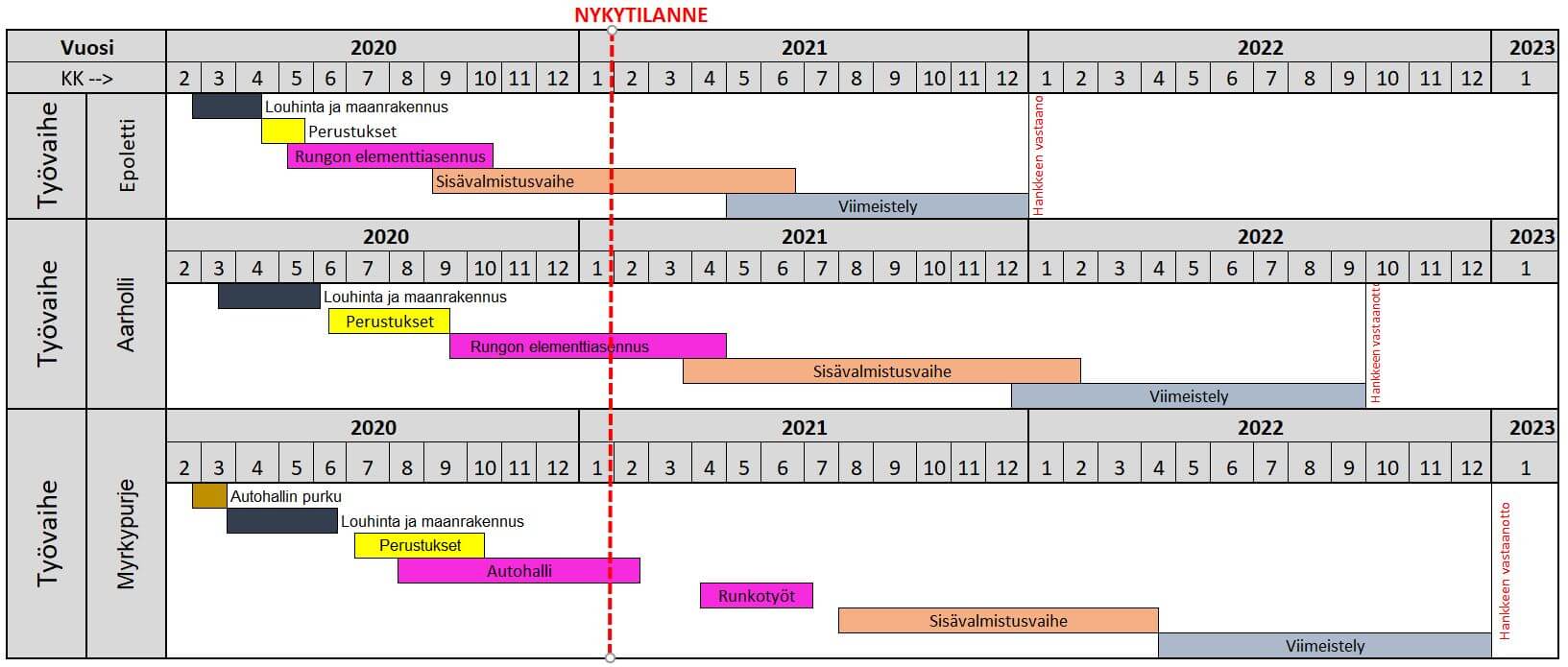

Viikkotiedote vk 4/2021
Työmaan kuulumiset
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät 11. krs
- Kevyet väliseinät tuplaus + alakatto 8. krs
- Tasoitetyöt 5. krs
- Maalaustyöt 4. krs
- Kiintokalusteiden asennus 1. krs
- Parkettiasennus
- TUP-asennus itäjulkisivulla
- KPH laatoitukset 2. krs
AARHOLLI
Käynnissä olevat työvaiheet
- Ulkopuoliset vedeneristystyöt ja täytöt
- 6. krs holvin onteloasennus
- Ulkopuolisten pv-portaiden muottityöt ja täytöt
- LVIS-työt
Alkavat
- Kaukolämmön liitostyöt vk 5
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Lumityöt
Alkavat
- 1. krs pv-seinien muottityöt
- -1. krs toisen lohkon pv-holvin muottityöt
Valmis
- Autohallin -1. krs toisen lohkon pv-seinät
Työturvallisuus

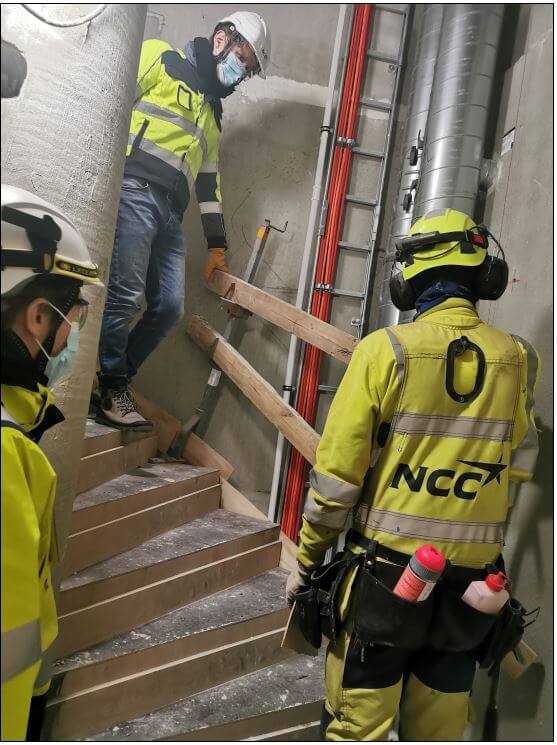

RAK1 Ulkoinen TR-mittauksen tulos oli 99,5 %.

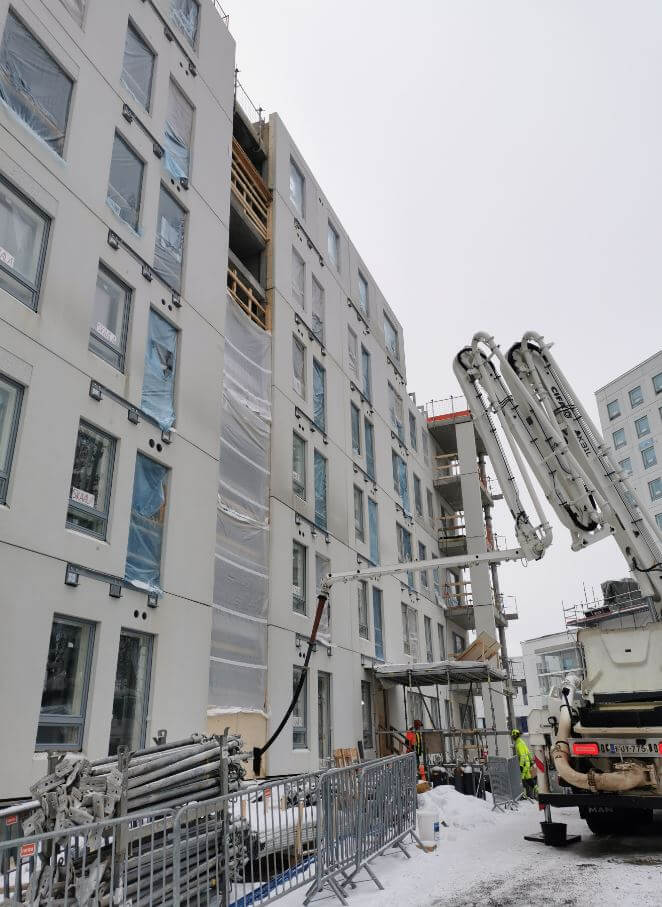

RAK2 Ulkoinen TR-mittauksen tulos oli 90,2 %.

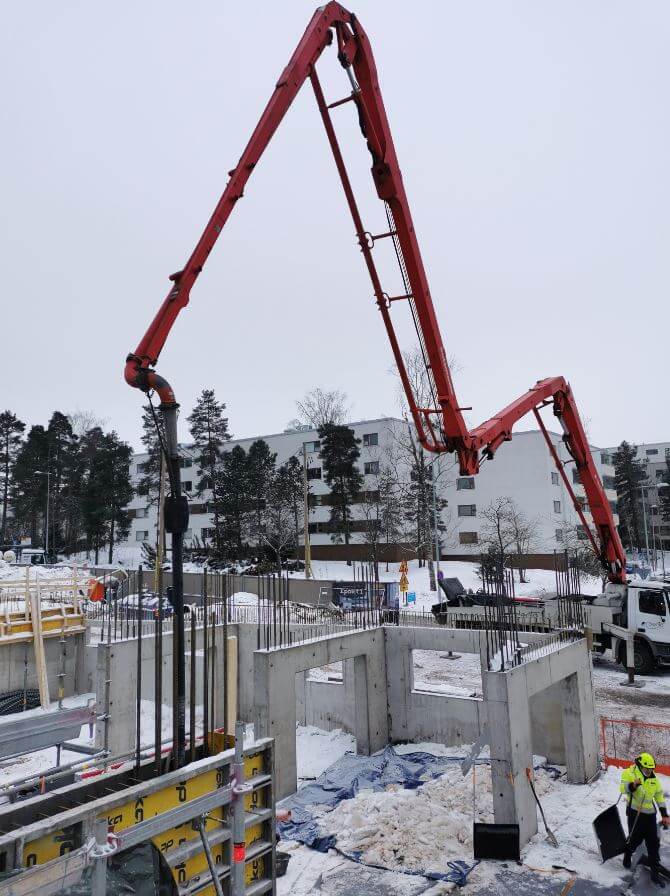

RAK3 Ulkoinen TR-mittauksen tulos oli 94,6 %.
