Viikkotiedote vk 40/20
Työmaan kuulumiset
EPOLETTI

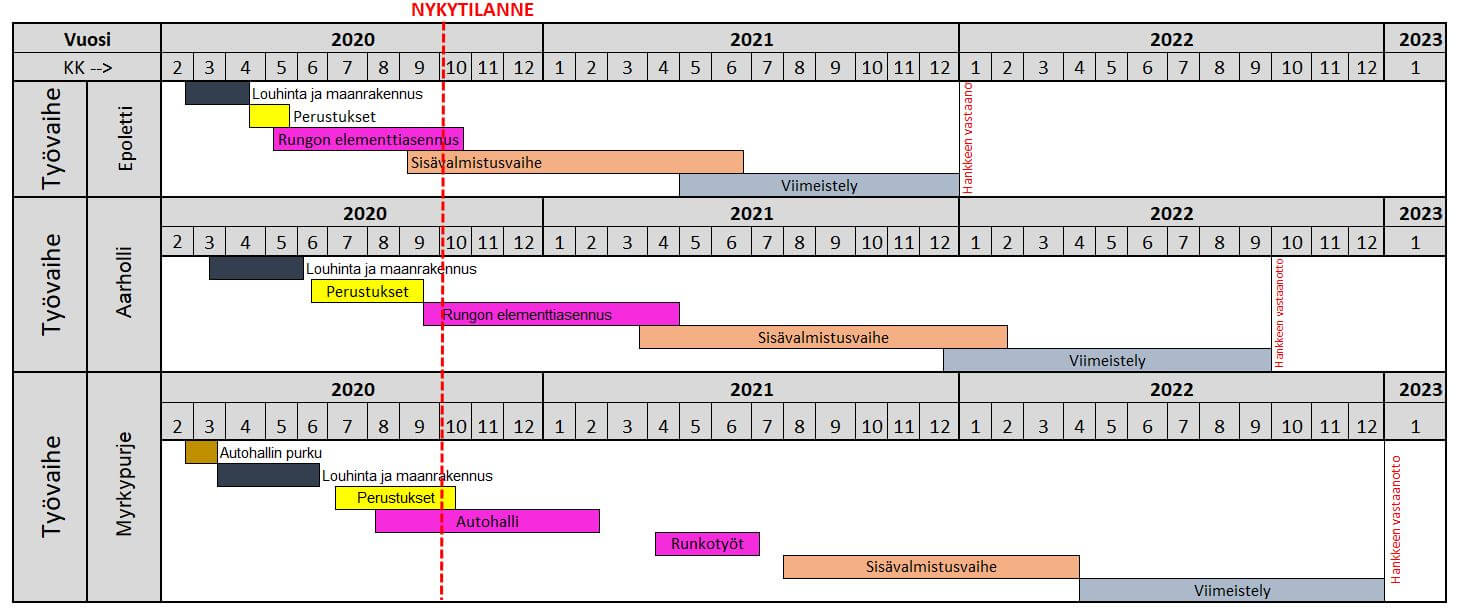

Käynnissä olevat työvaiheet
- 10. krs ontelokenttä

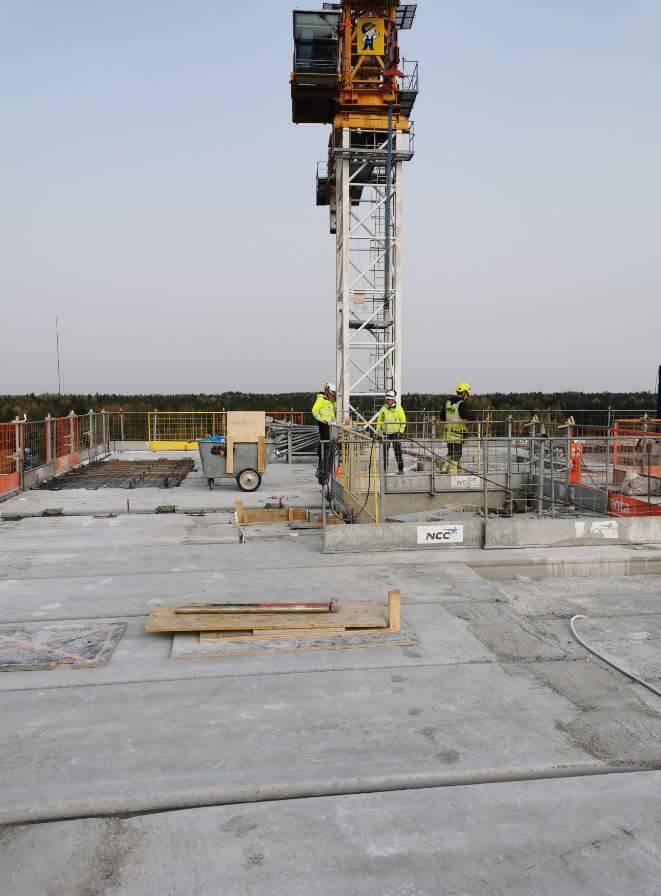

- Kattoterassin työt
- LVIS-työt
Alkavat
- Kevyet väliseinät ma vk 41
Valmiit
- Kaukolämpö kytketty
- Kaatovalut 2
AARHOLLI
Käynnissä olevat työvaiheet
- Autonosturin pohjat

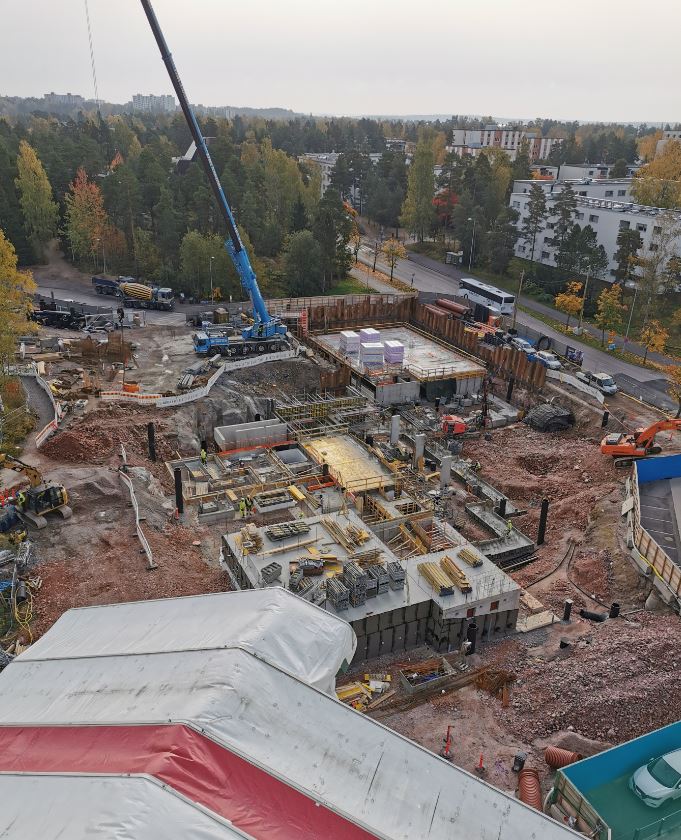

- Alustäytöt
- Ulkopuoliset vedeneristystyöt
Alkavat
- VSS2 maatäytöt ma vk 41
- VSS2 lattiavaluvalmistelut
- Kellarin PV-holvin raudoitus
- Kellarin elementtiasennus
Valmiit
- Perustustyöt
- Kellarin PV-seinät ja PV-palkki
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Pohjaviemärit
- Anturapohjat 75%

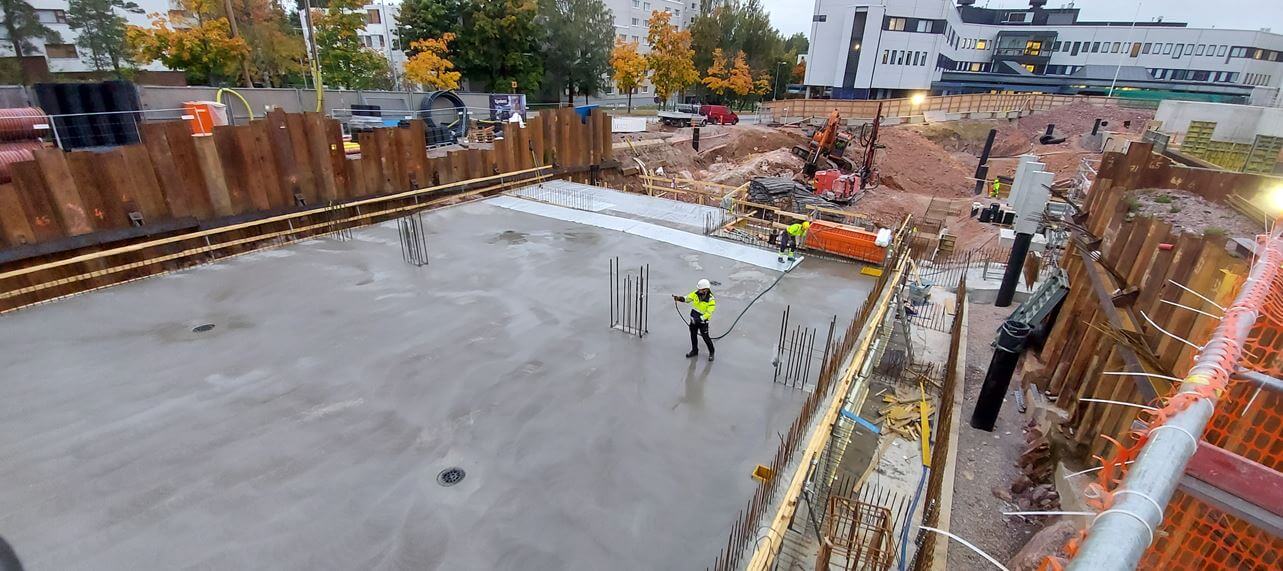

- Perustustyöt 75%
- Viimeiset louhinnat vk 41 ma-ke
Valmiit
- -2.krs PV-holvi
Työturvallisuus
RAK1 TR-mittauksen tulos oli 97,4 %.
RAK2/RAK3 MVR-mittauksen tulos oli 96,1 %.
