Työmaan kuulumiset
EPOLETTI
Käynnissä olevat työvaiheet

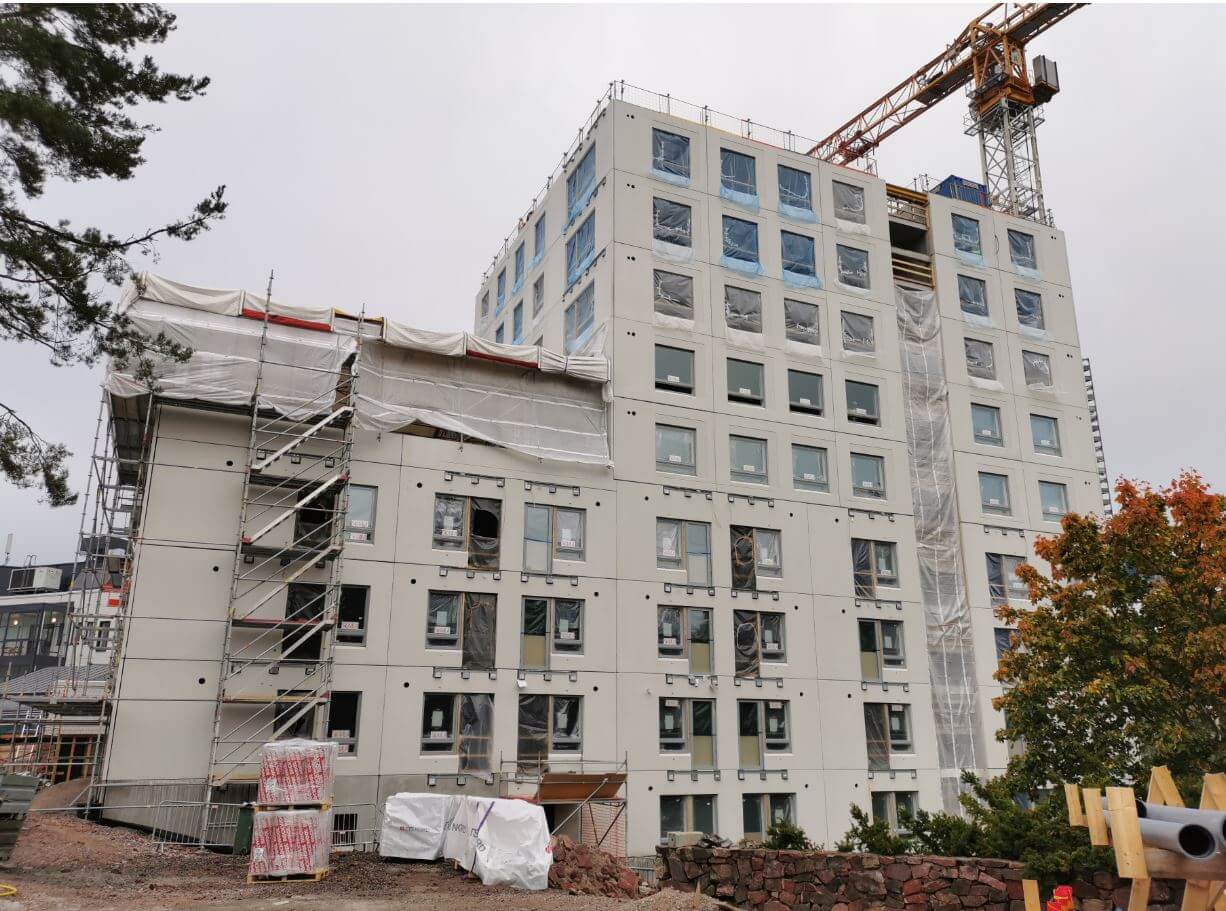

- 9. krs ontelokenttä
- Kattoterassin työt
- LVIS-työt
- Plaano 3b-4b
- Kaatovaluvalmistelut
- Kaukolämmön kytkentä lämpöjärjestelmään
AARHOLLI
Käynnissä olevat työvaiheet

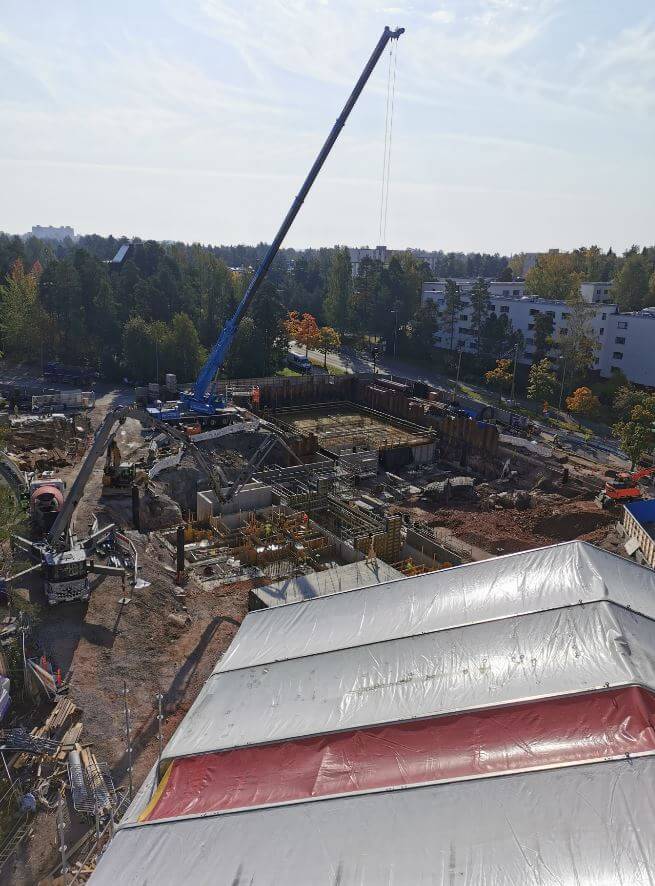

- Perustustyöt
- Anturat valettu pe
- Kellarin PV-seinät
- VSS2
MYRSKYPURJE
Käynnissä olevat työvaiheet

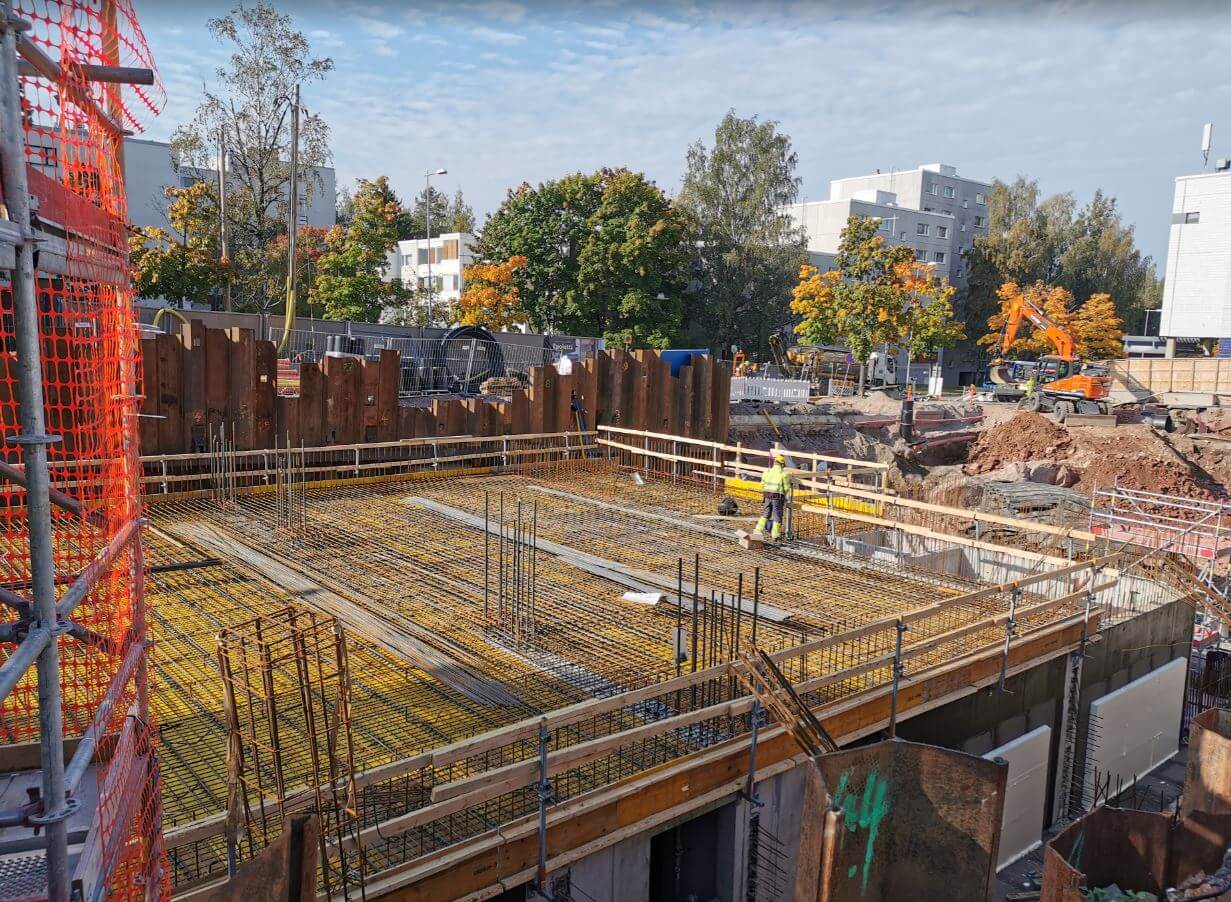

- Autohallin -2. krs
- PV-holvin raudoitustyöt
- Pohjaviemärit
- Anturapohjat
- Perustustyöt
Työturvallisuus
RAK1 TR-mittauksen tulos oli 99,2 %.
RAK2/RAK3 MVR-mittauksen tulos oli 96,1 %.
