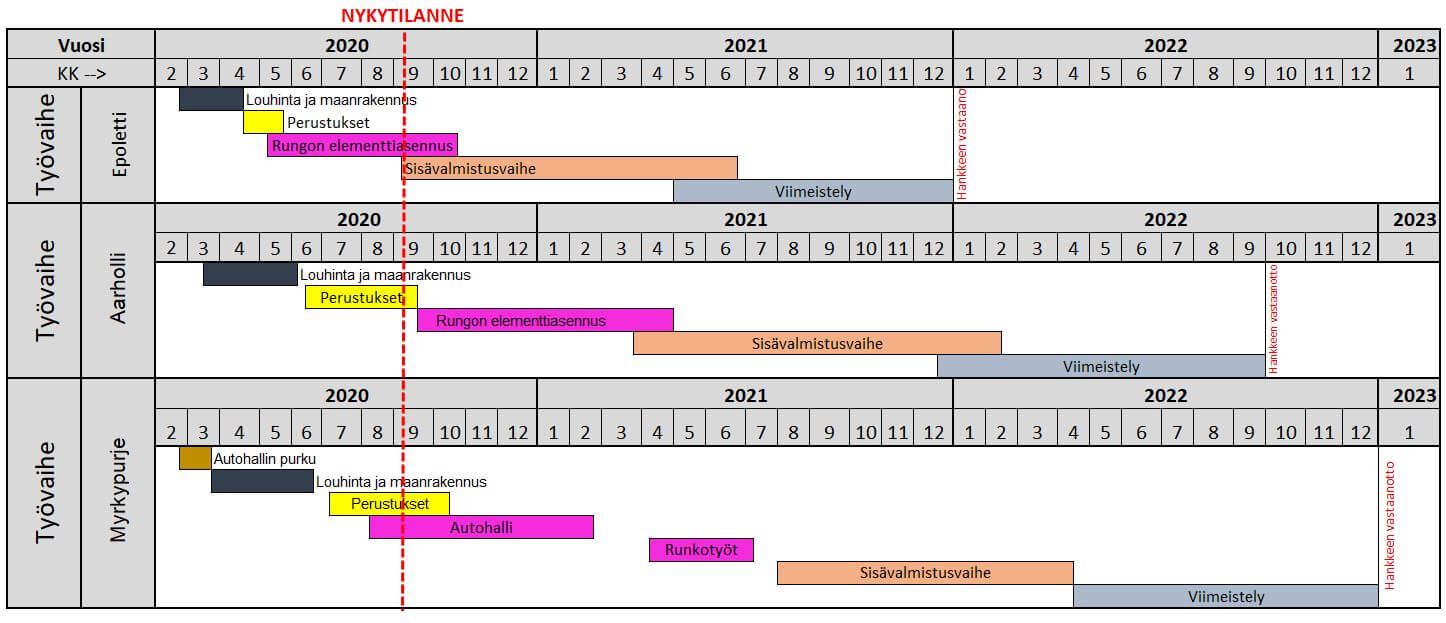

Viikkotiedote vk 37/20
Työmaan kuulumiset

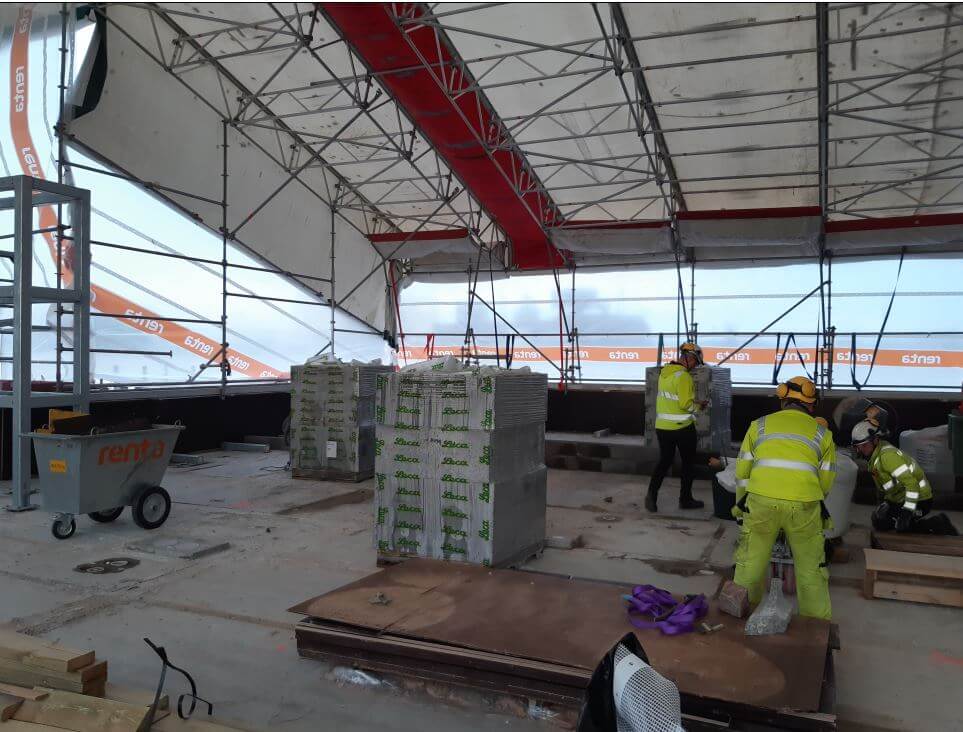

EPOLETTI
Käynnissä olevat työvaiheet
- 7. krs ontelokentän asennus
- Kattoterassin työt
- LVIS-työt
- Kaatovaluvalmistelut

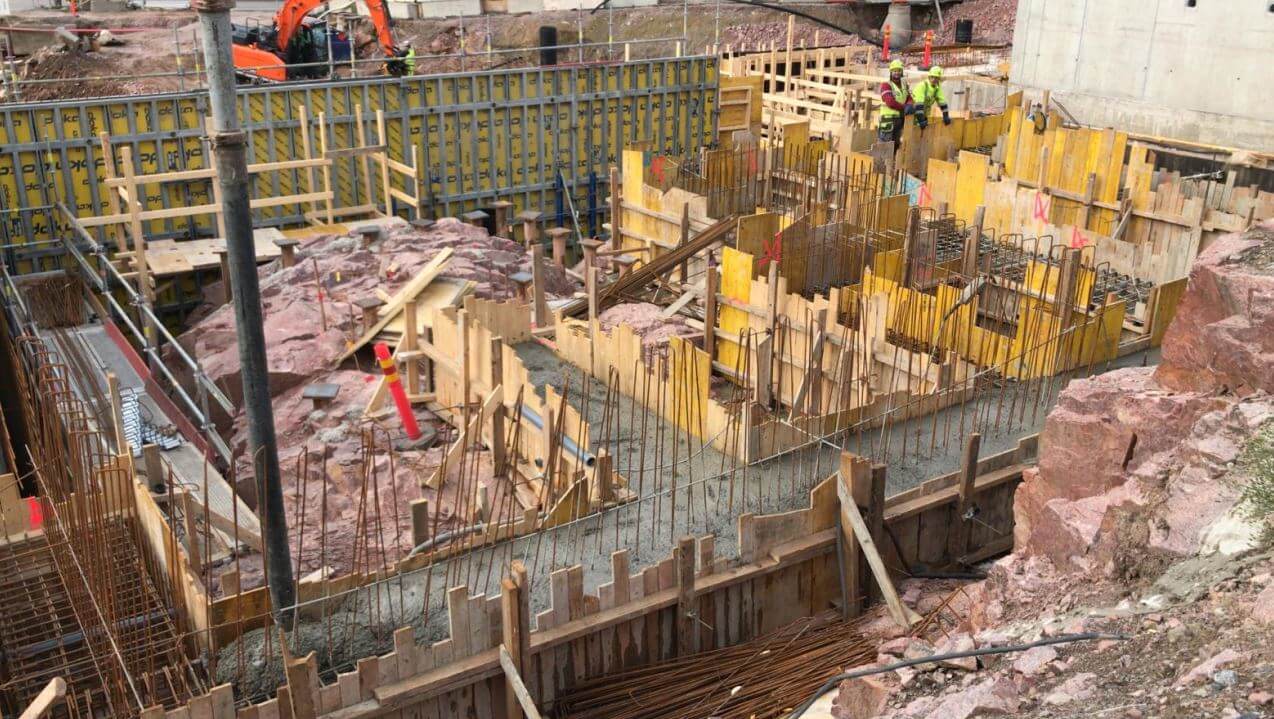

AARHOLLI
Käynnissä olevat työvaiheet
- Perustustyöt
- Anturavalu
- Kellarin PV-seinät

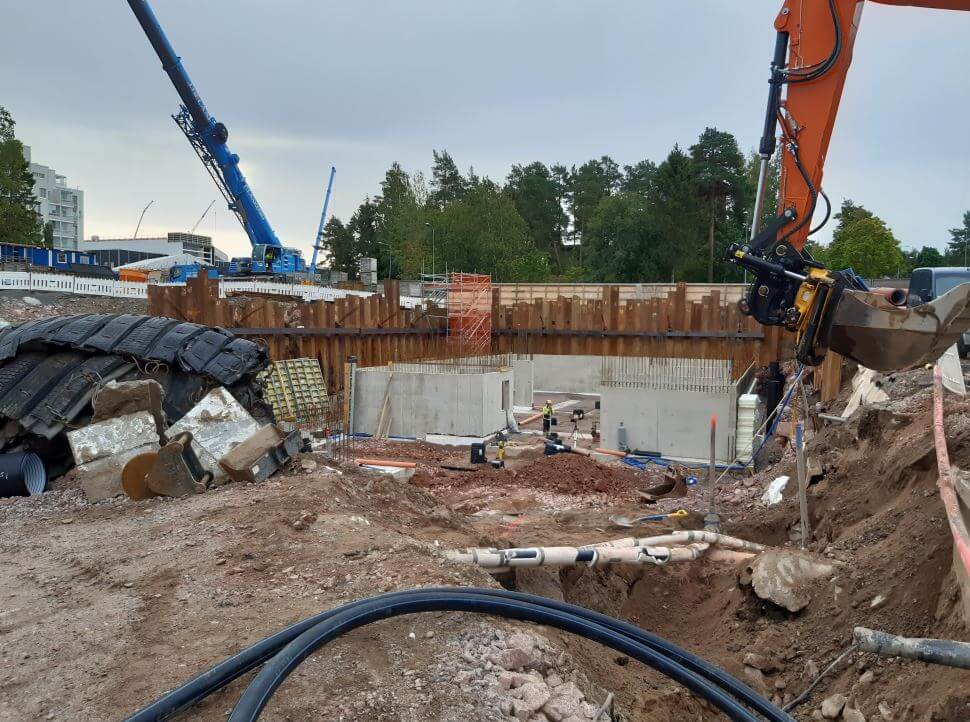

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Autohallin -2. krs
- PV-seinät
- PV-holvin valmistelu
- Pohjaviemärit
- Anturapohjat
- Perustustyöt
Työturvallisuus
RAK1 Ulkoinen TR-mittauksen tulos oli 98 %.
RAK2/RAK3 MVR-mittauksen tulos oli 93,4 %.
