Viikkotiedote vk 28/20

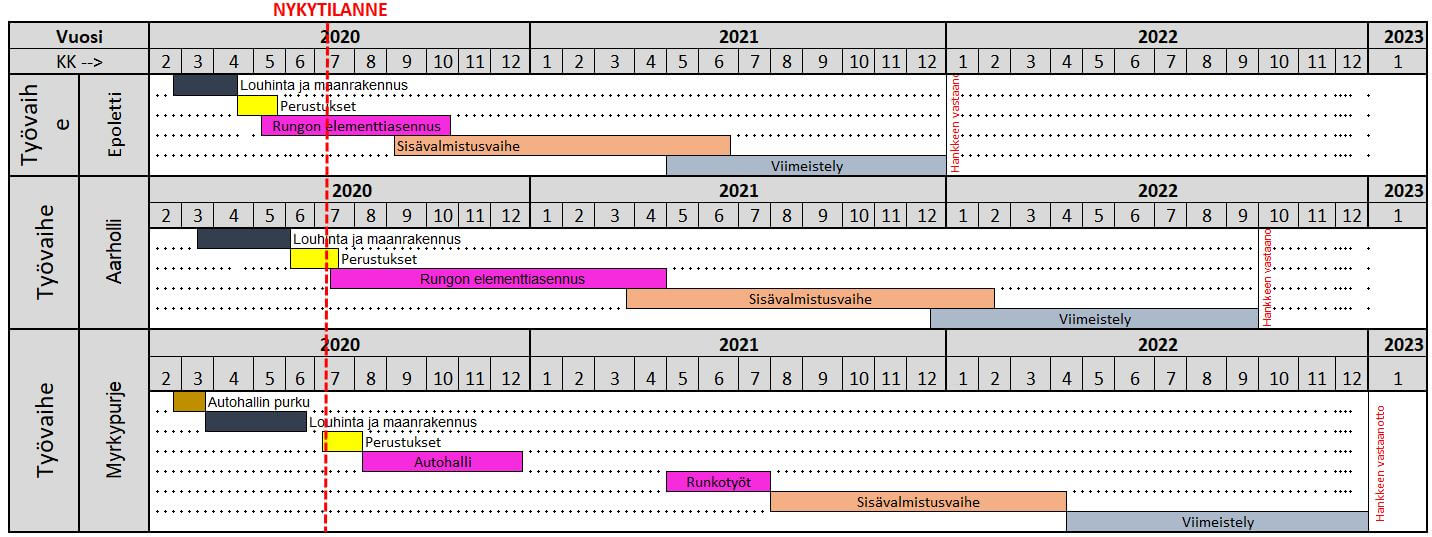

Työmaan kuulumiset

Epoletti

Käynnissä

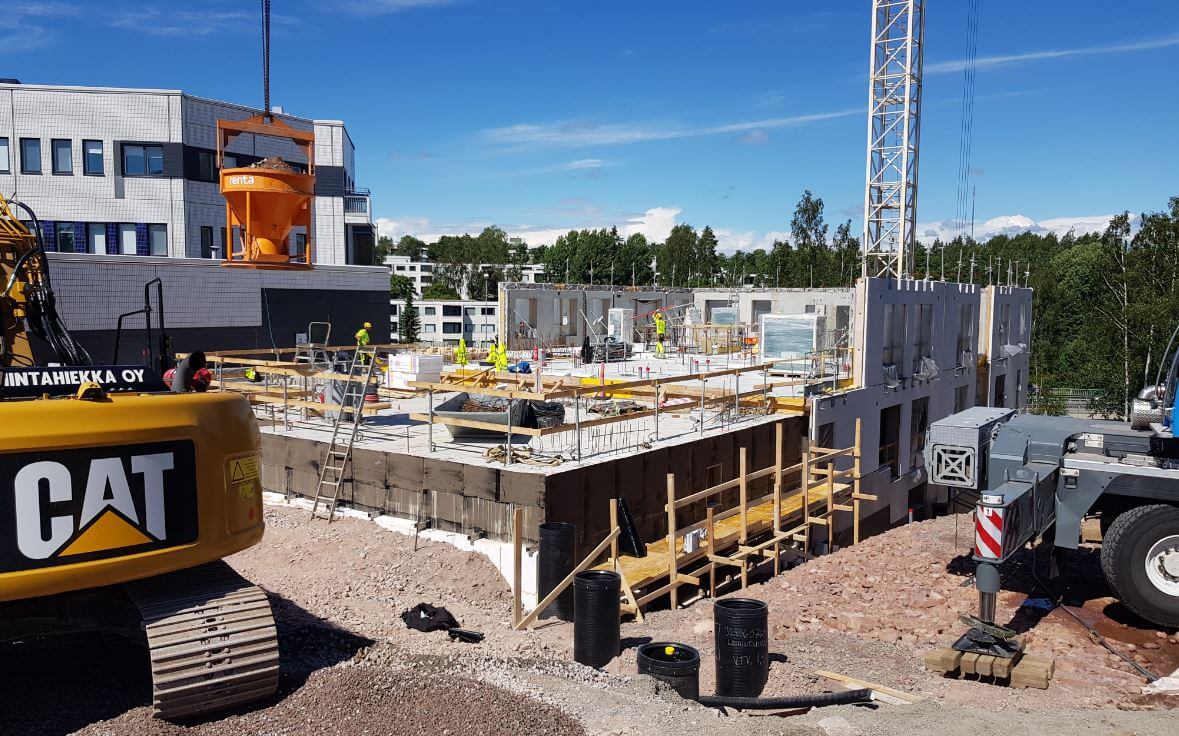

  • runkotyöt 2. krs
  • ulkopuoliset täytöt

Aarholli

Käynnissä

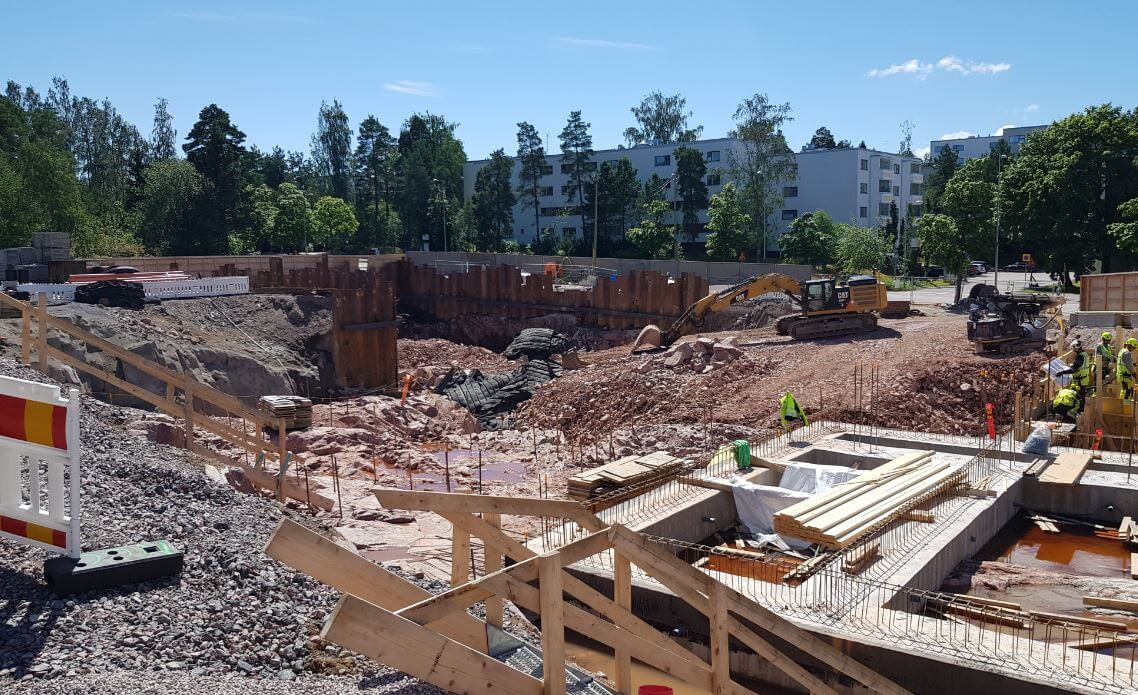

  • perustustyöt
  • anturapohjat



Myrskypurje

Käynnissä
  • loput louhintatyöt

Työturvallisuus

RAK1 TR-mittauksen tulos oli 97,3 %.

RAK2/RAK3 Ulkoisen MVR-mittauksen tulos oli 98,3 %.
