Viikkotiedote vk 14/2021

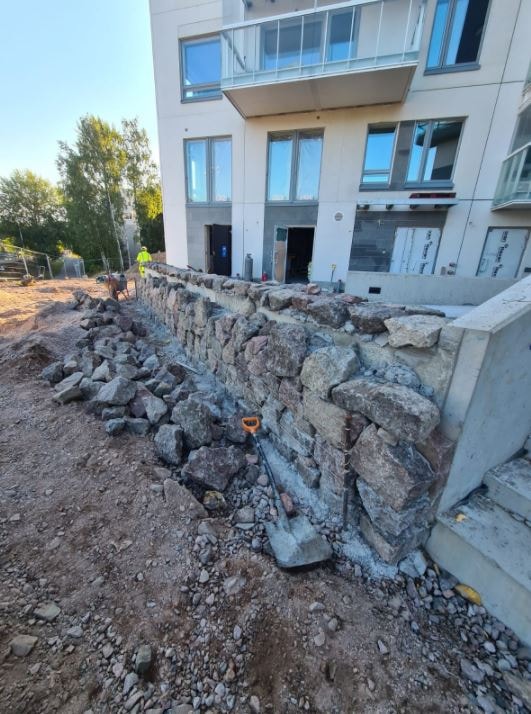

EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Tasoitetyöt porrashuoneet
- Maalaustyöt 12. krs
- Kiintokalusteiden asennus 9. krs
- KPH laatoitukset 1. ja 5. krs
- KPH alakatot 3. krs
- Parkettiasennus 5. ja 6. krs
- Väliovet 4. ja 5. krs
- Parvekeasennukset

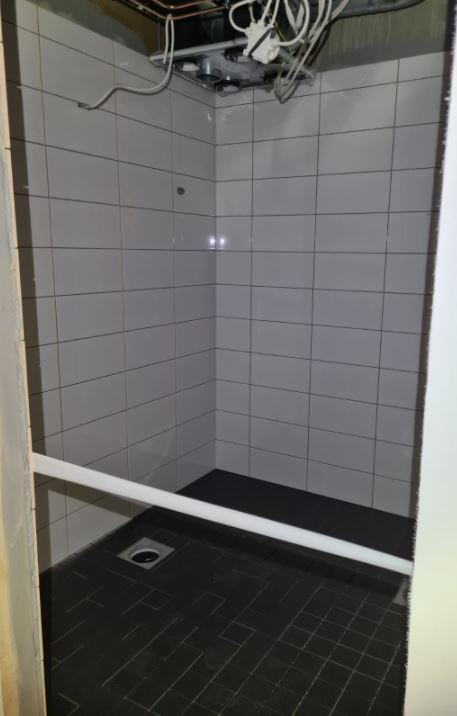

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevytyöt 2. ja 3. krs
- Pintabetonilattioiden valuvalmistelut 1. krs
- Kattoterassin teknikka-arkkujen teko

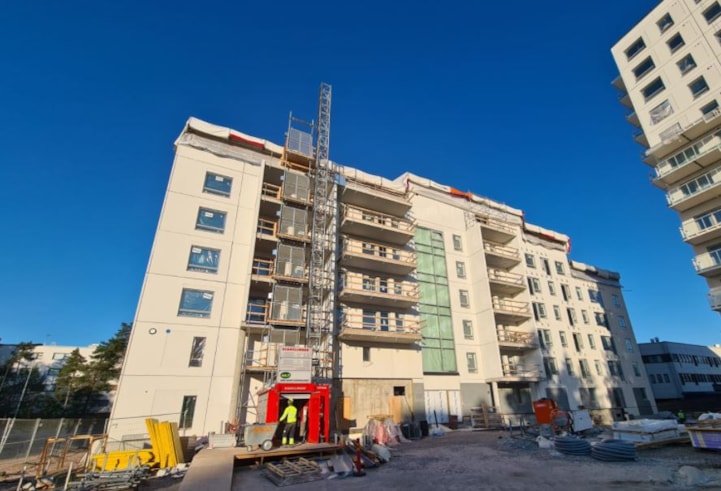

MYRSKYPURJE
Käynnissä olevat työvaiheet
- 1. krs holvin raudoitus
- LVIS-työt (sähköasennus)
Työturvallisuus vk 14
- RAK1 ulkoisen TR-mittauksen tulos oli 97,9 %.
- RAK2 ulkoisen TR-mittauksen tulos oli 98,4 %.
- RAK3 ulkoisen TR-mittauksen tulos oli 95,1 %

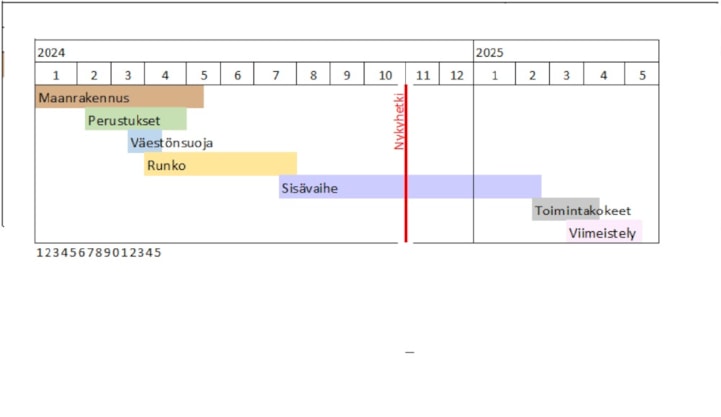

Aikataulutilanne
