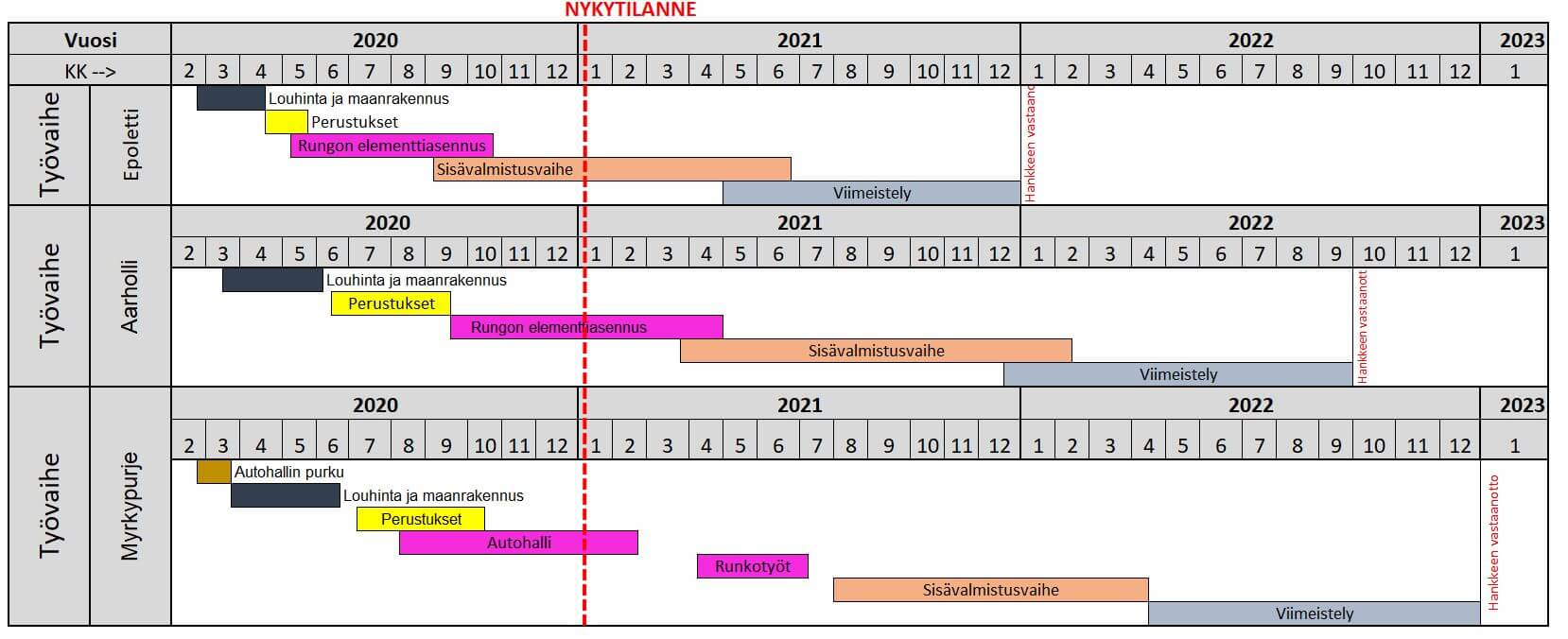

Viikkotiedote vk 1/2021

Työmaan kuulumiset

EPOLETTI

Käynnissä olevat työvaiheet

  • LVIS-työt
  • Kevyet väliseinät 8. krs
  • Kevyet väliseinät tuplaus + alakatto 5. ja 6. krs
  • Tasoitetyöt 3. krs
  • Maalaustyöt 2. krs
  • Kiintokalusteiden asennus 4B. krs
  • Julkisivusaumaus tuppien länsijulkisivu

Valmistunut

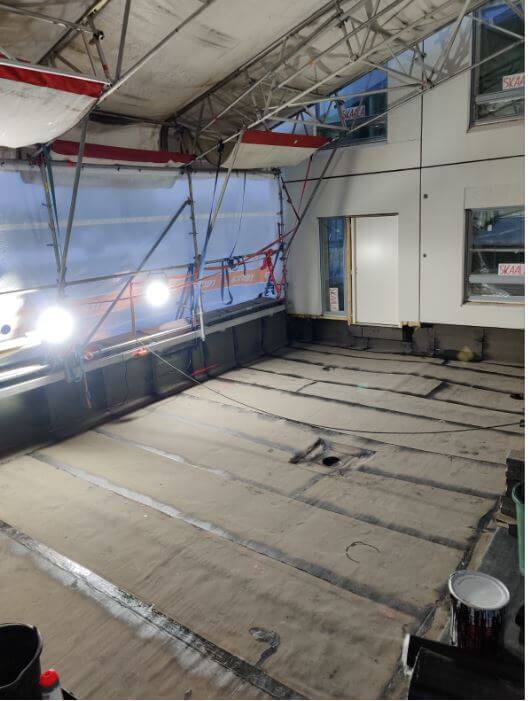

  • Kattoterassin vedenpainekokeet suoritettu onnistuneesti

AARHOLLI

Käynnissä olevat työvaiheet

  • Ulkopuoliset vedeneristystyöt ja täytöt

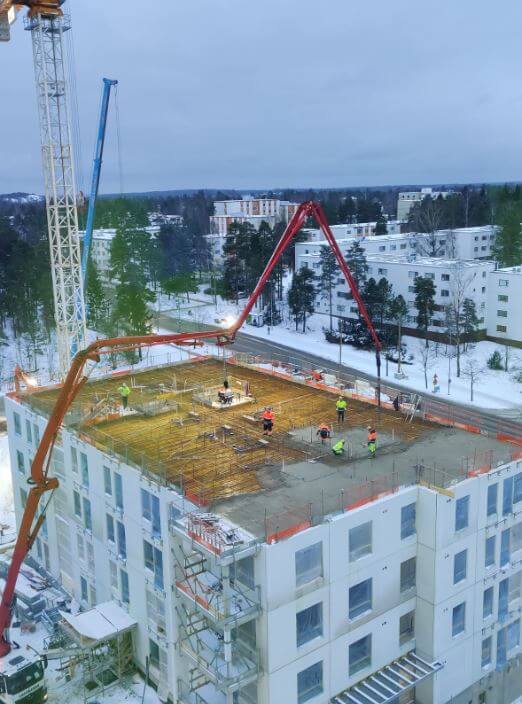

  • 5. krs holvivalu
  • Ulkopuolisten pv-portaiden muottityöt
  • LVIS-työt

MYRSKYPURJE

Käynnissä olevat työvaiheet

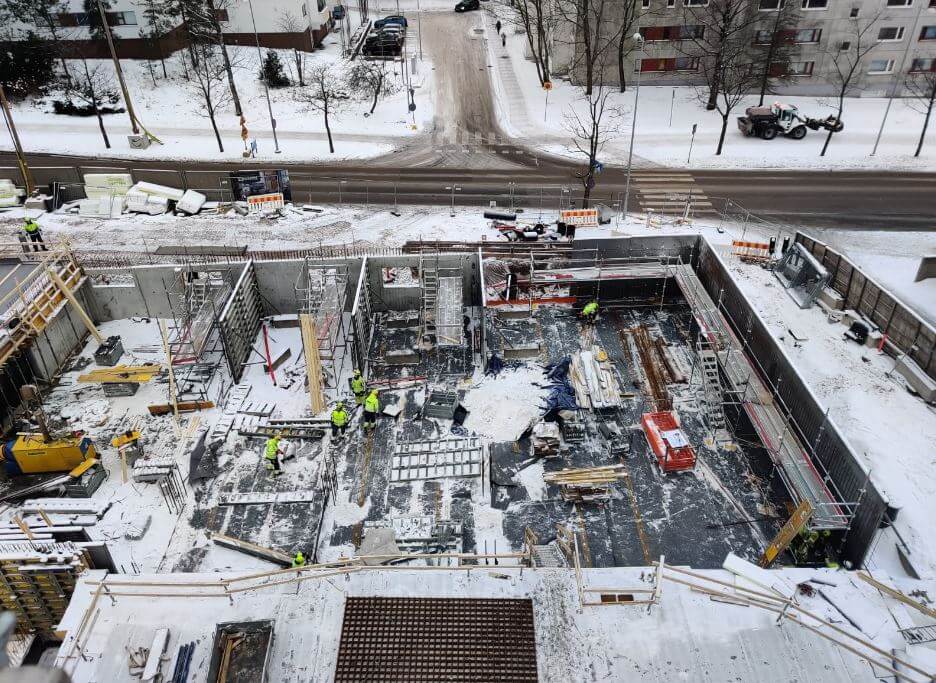

  • Autohallin -1. krs toisen lohkon pv-seinien muottityöt
  • Ponttien poisto

Työturvallisuus

RAK1 TR-mittauksen tulos oli 98,3 %.

RAK2 TR-mittauksen tulos oli 97,9 %.

RAK3 TR-mittauksen tulos oli 94 %.
