Viikkotedote vk 5/2021
Työmaan kuulumiset
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät 11. ja 12. krs
- Kevyet väliseinät tuplaus + alakatto 9. krs
- Tasoitetyöt 6. krs

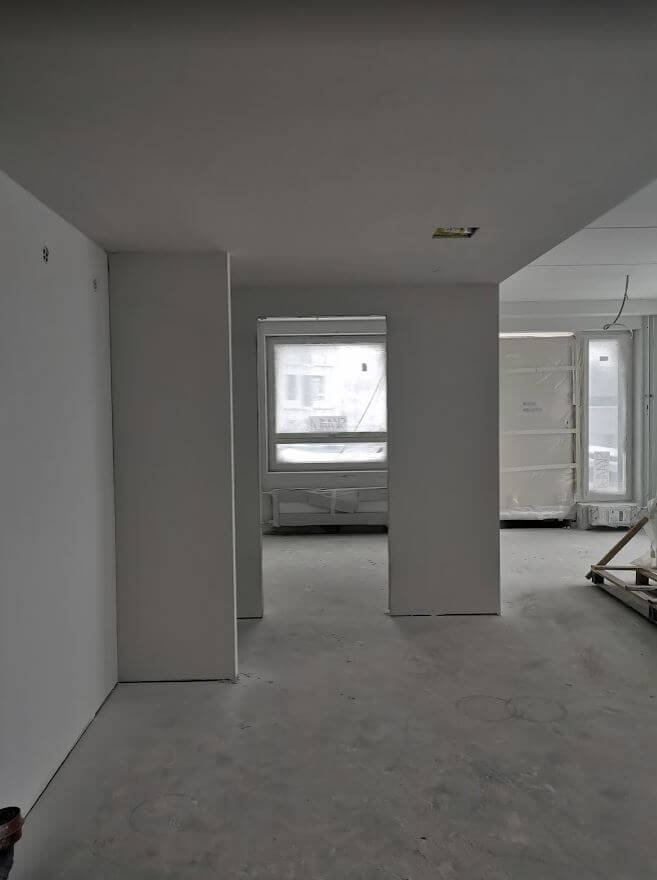

- Maalaustyöt 4. krs
- Kiintokalusteiden asennus 1. krs
- Parkettiasennus
- TUP-asennus eteläjulkisivulla
- KPH laatoitukset 2. ja 3. krs

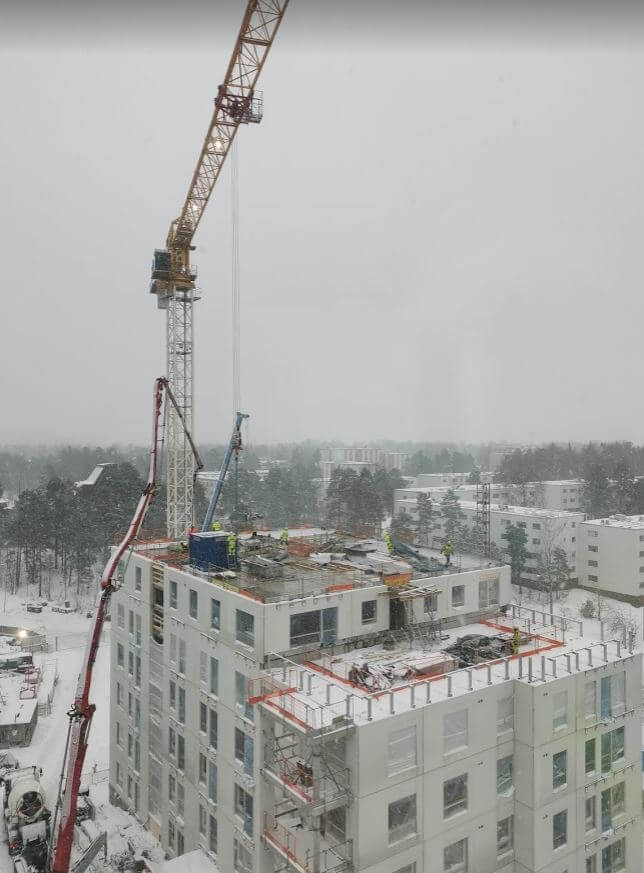

AARHOLLI
Käynnissä olevat työvaiheet
- Ulkopuoliset vedeneristystyöt ja täytöt
- 7. krs seinäelementtien asennus
- Ulkopuolisten pv-portaiden muottityöt ja täytöt
- LVIS-työt
- Kaukolämmon liitostyöt

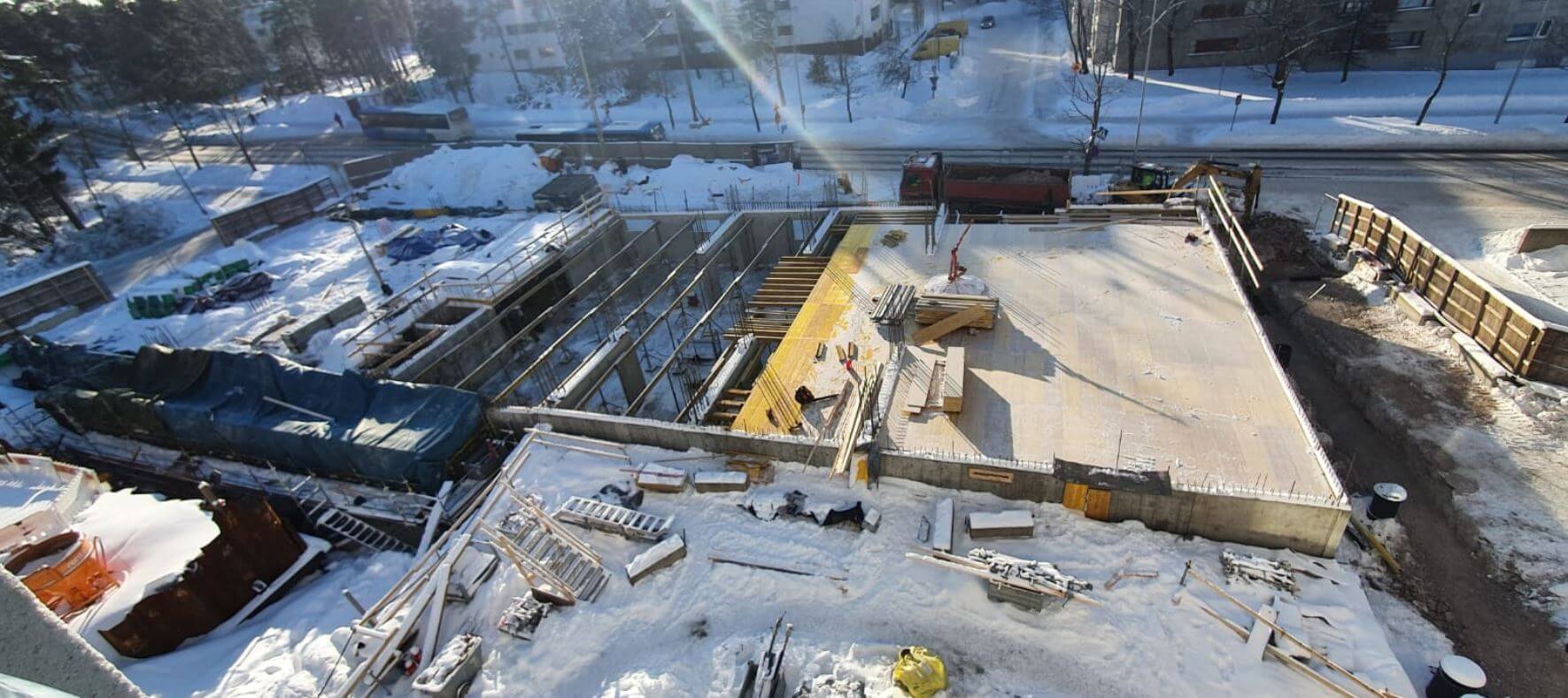

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Lumityöt
- -1. krs toisen lohkon pv-holvin muottityöt

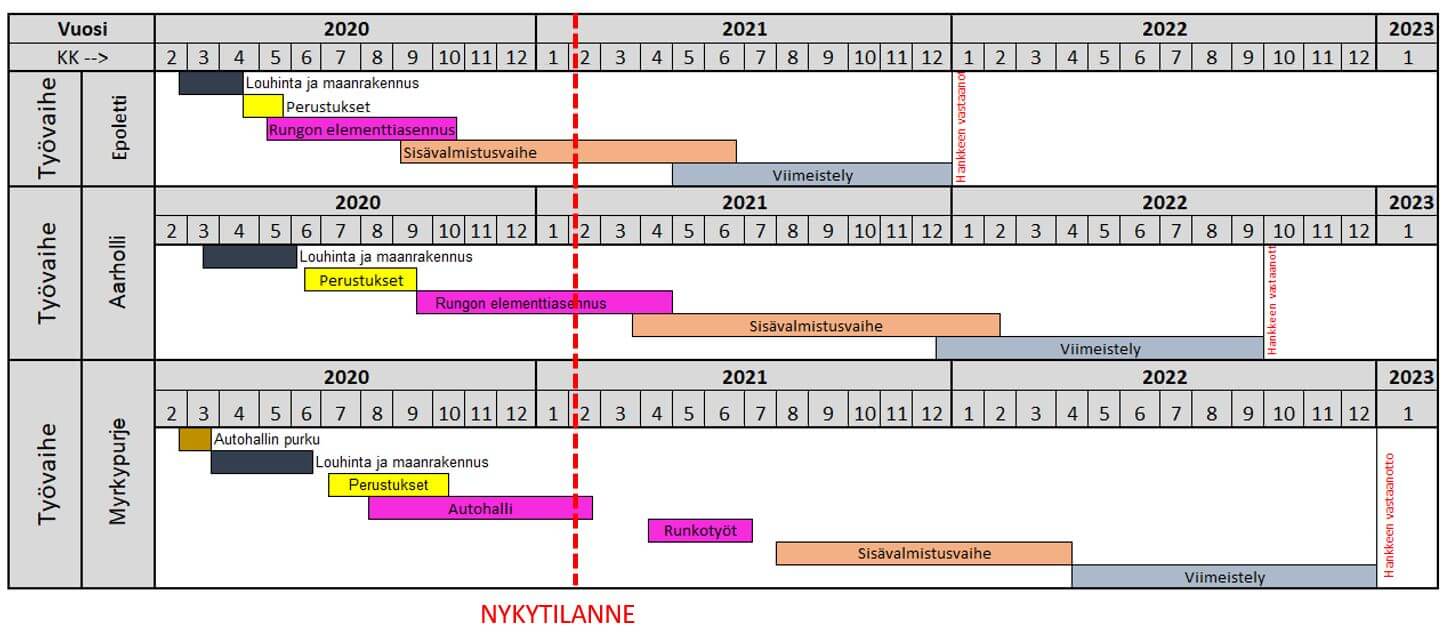

Alkavat
- 1. krs pv-seinien muottityöt
- -1. krs toisen lohkon pv-holvin raudoitustyöt
Työturvallisuus
RAK1 TR-mittauksen tulos oli 97,4 %.
RAK2 TR-mittauksen tulos oli 90,2 %.
RAK3 TR-mittauksen tulos oli 96,9 %.
