Viikkotiedote 33/2021
DBS KOy Jyväskylän Lynx
Toimisto-osa: Järjestelmälasiseinien asennukset ovat loppusuoralla, loput seinistä asennetaan ensi viikon alussa. Yläpölyjen puhdistukset ovat alkaneet 2. kerroksessa ja alakattojen ummistukset aloitetaan ensi viikolla. Metalliovien asennukset jatkuivat tällä viikolla.

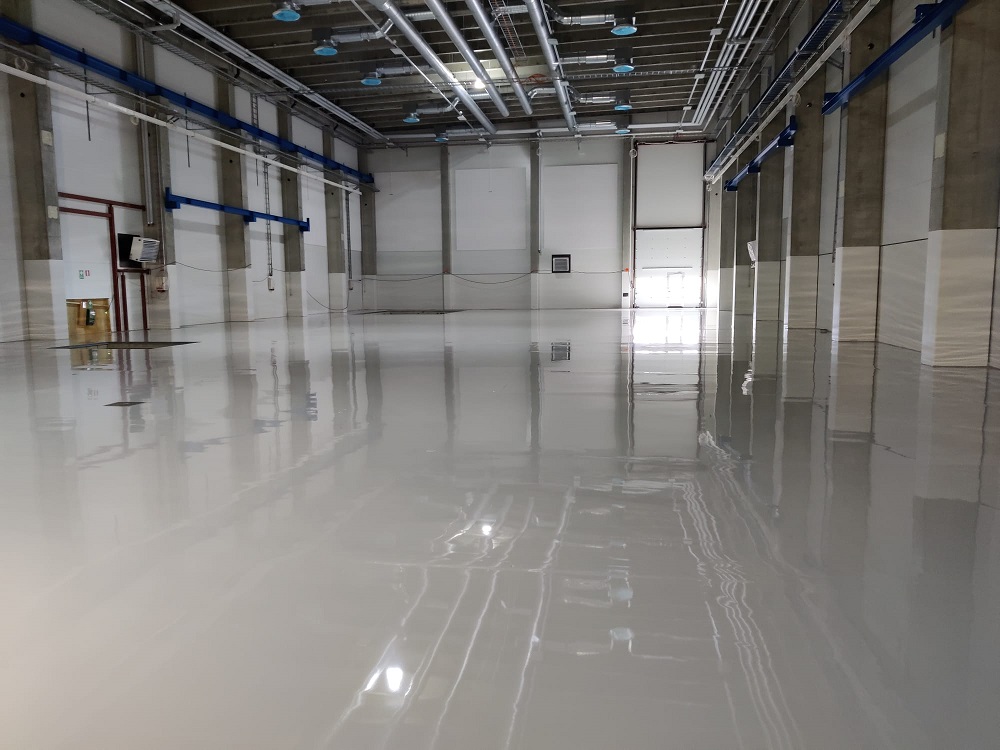

Halli 1: Puolet hallin lattiasta pinnoitettiin tällä viikolle, eli noin 1000m2 ja jälkimmäinen puolikas pinnoitetaan ensi viikolla. Talotekniikkatyöt jatkuvat hallissa.

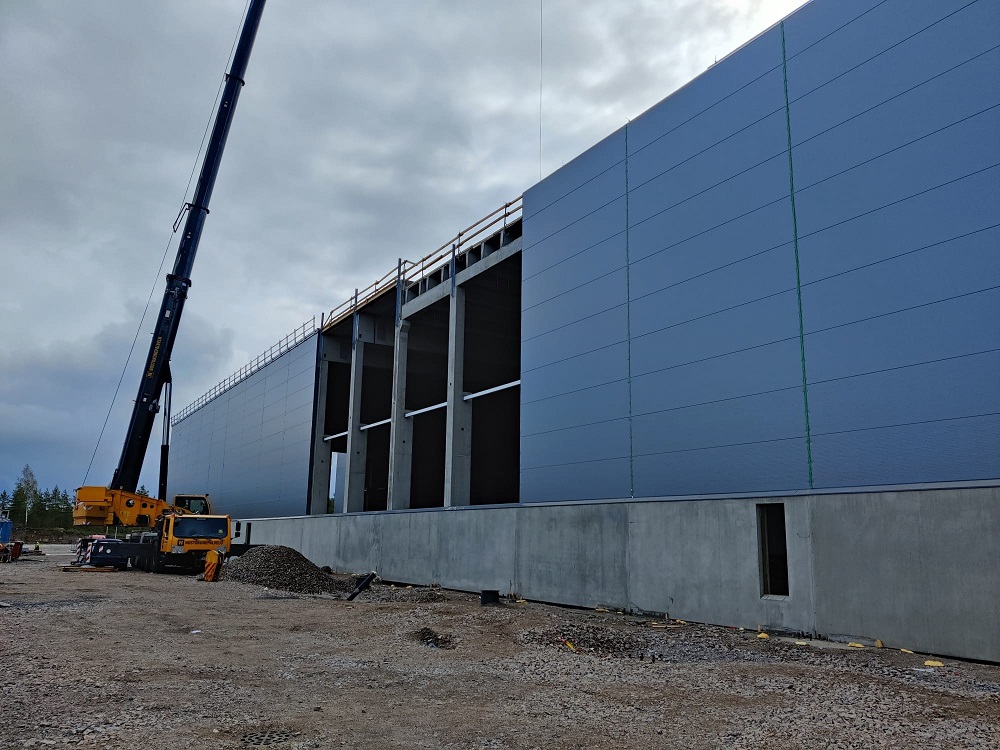

Halli 2 ja 3: IVKH-teräsrunko on edennyt suunnitellusti, runko valmistuu ensi viikolla. Hallien PVP-elementtien asennukset ovat käynnissä ja asennuksista on tehty n. puolet.
Piha-alue: Jätekatoksen pohjalaatta on valettu ja tämän päälle tehtävät sokkelin muotti- ja raudoitustyöt on tehty. Piha-alueen tasaustyöt ovat käynnissä viikon 36 asfaltointeja varten.
