Viikkotiedote 21/2021
DBS KOy Jyväskylän Lynx

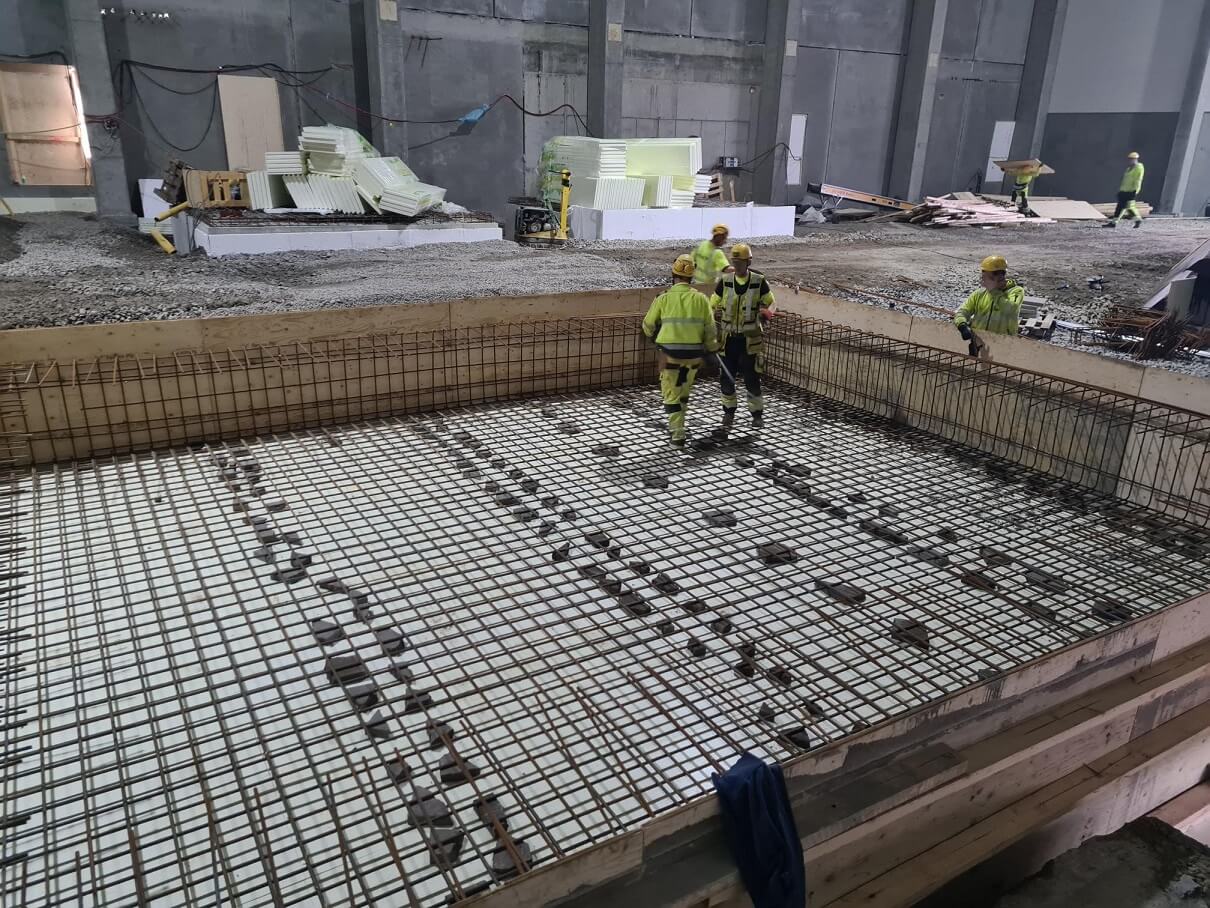

Halli 1: kuluneella viikolla hallissa valmisteltiin seuraavaa, ensi viikon maanantaina valettavaa lattia-aluetta. Maanantaina valetaan myös viimeisen konemontun pohjalaatta, jonka muotti- ja raudoitustöitä on tällä viikolla tehty (kuva ohessa). Hallin IV-konehuoneessa asennettiin ilmanottokammioiden PVP-elementit.

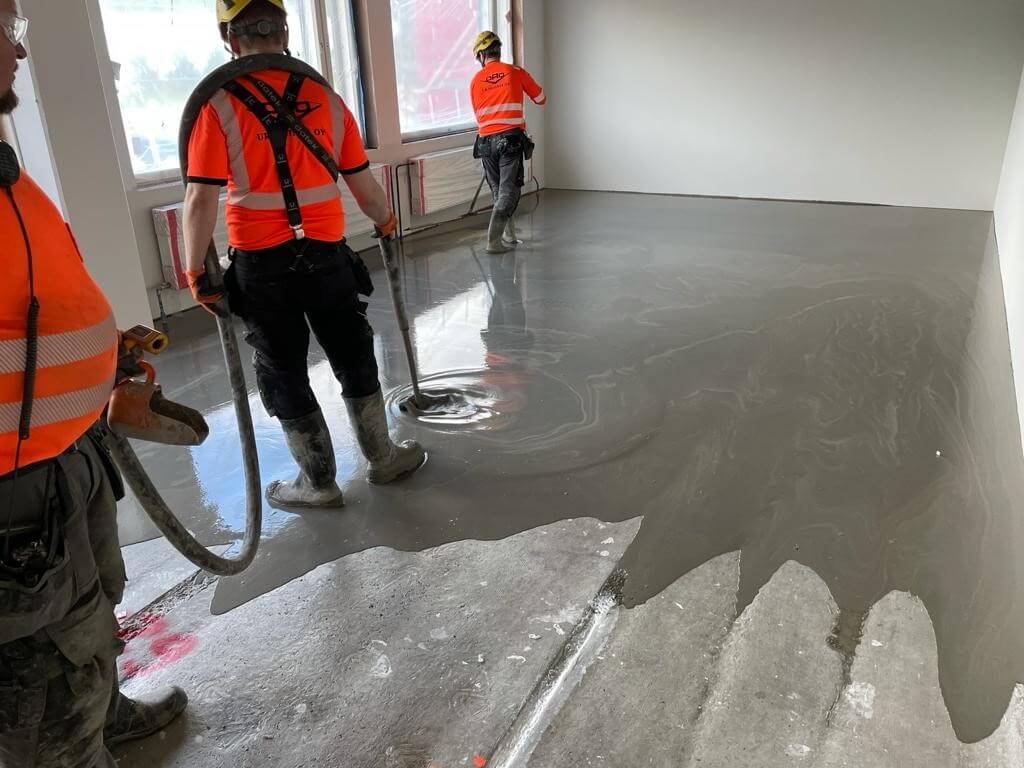

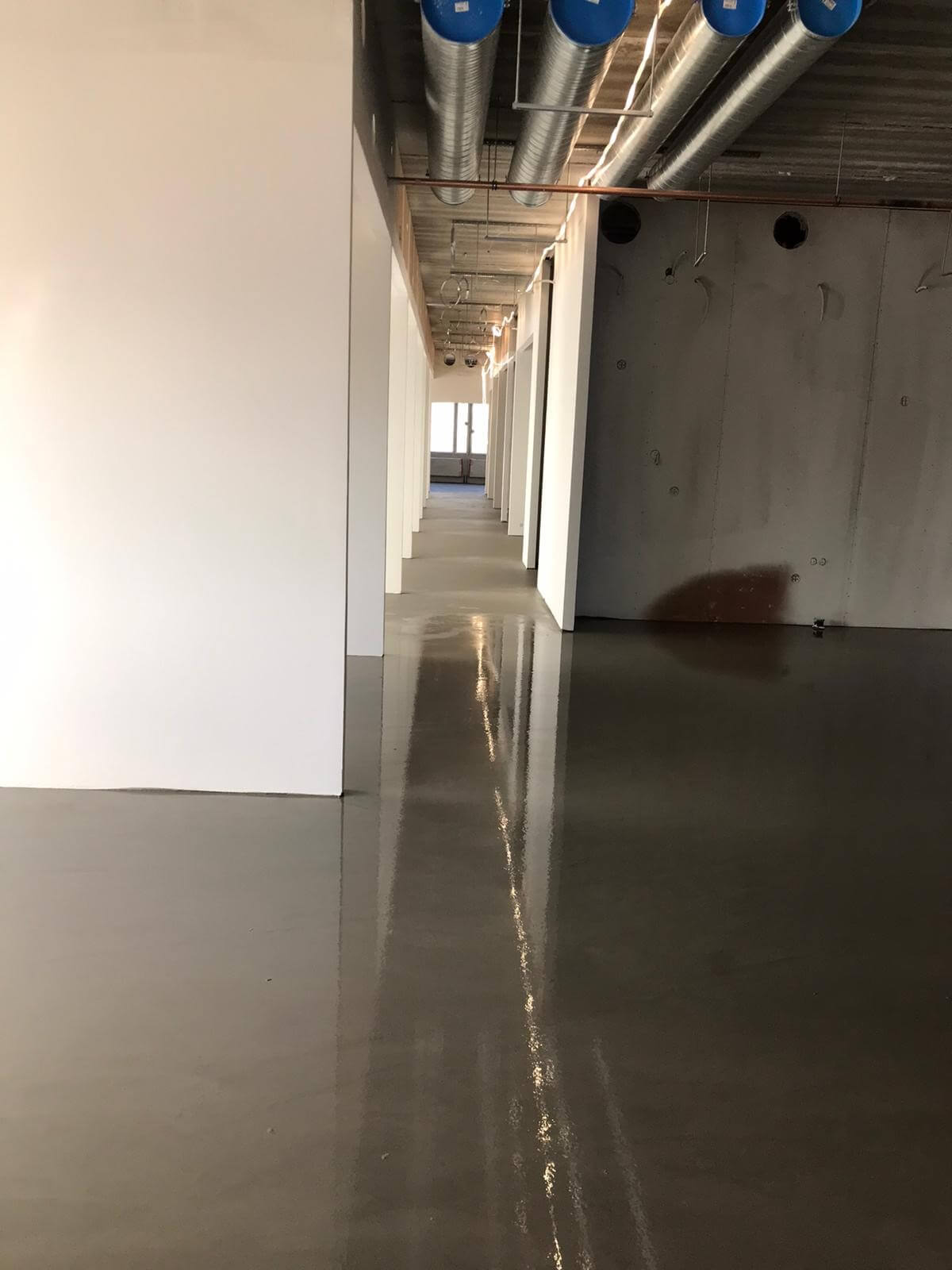

Toimisto: 2. kerroksen seinien tasoite- ja pohjamaalaustyöt saatiin pääosin valmiiksi. 1. kerroksessa asennettiin ulko-ikkunat ja jatkettiin kevyiden väliseinien tekoa. 2. kerroksen holvin plaanopumppausta valmisteltiin alkuviikko ja pumppaus suoritettiin tänään.
2. vaihe: tällä viikolla valettiin suurin osa A-linjan pilarianturoista, ensi viikon tiistaina valetaan loput anturat. 2. vaiheen elementtiasennukset alkavat viikolla 23.
