Työmaan kuulumiset
Tällä viikolla Postimiehen puolella tehdään mm. sokkelin lämmöneristyksiä, alapohjan korotusten muottitöitä sekä vierustäyttöjä. Kuriirin puolella jatkuvat anturoiden muottityöt.

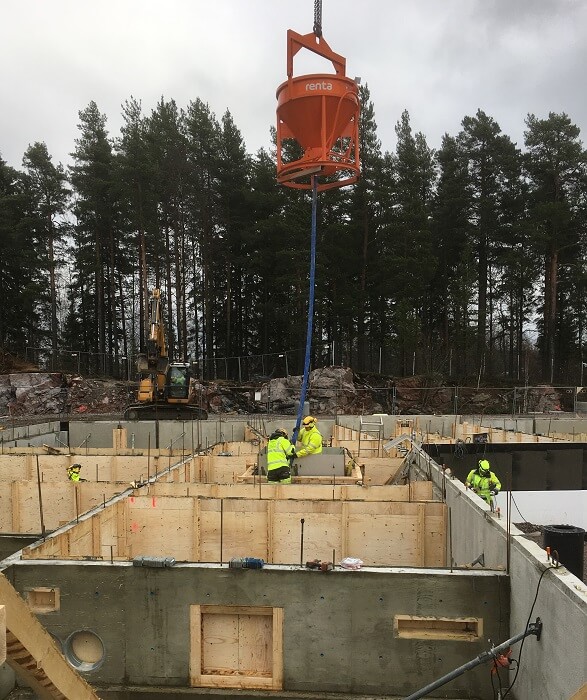

Kuva 1: Postimiehen B-portaan hissikupin valu

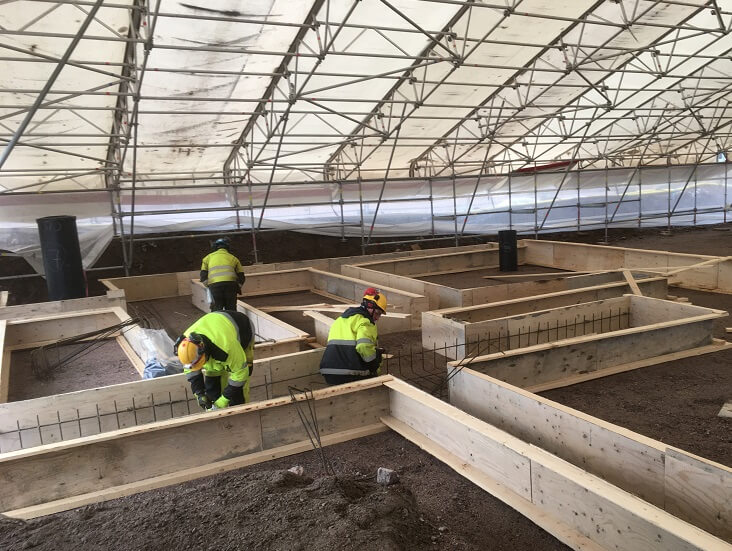

Kuva 2: Kuriirin B-portaan anturoiden muotti- ja raudoitustyö
Työturvallisuus
- Työmaalla on tehty TR-mittaus 13.2.2020, ja tulos oli 97,5 %.
Käynnissä olevat työt
Kuriiri:
- B-portaan anturoiden muottityöt ja raudoitus
Postimies:
- B-portaan alapohjan onteloasennus
- A- ja B-portaiden sokkeleiden lämmöneristys
- C-portaan alapohjan korotusten muottityöt ja raudoitus
- C-portaan sokkelielementtien asennus
- D-portaan vasta-anturoiden valu
- A- ja B-portaiden vierustäytöt
- A-portaan alapohjan holvin valu
Tulevat työvaiheet
Kuriiri:
- A-portaan anturoiden muottityöt
Postimies:
- C-portaan alapohjan korotusten valu
- C-portaan sokkeleiden vedeneristys
- D-portaan sokkelielementtien asennus
- A-portaan 1.krs seinäelementtiasennus
- C-portaan vierustäytöt
- C- ja D-portaiden sisäpuolen täytöt
