Työmaan kuulumiset
Tällä viikolla työmaalla jatkuvat massanvaihdot, anturoiden alustäytöt, muottityöt ja raudoitus.

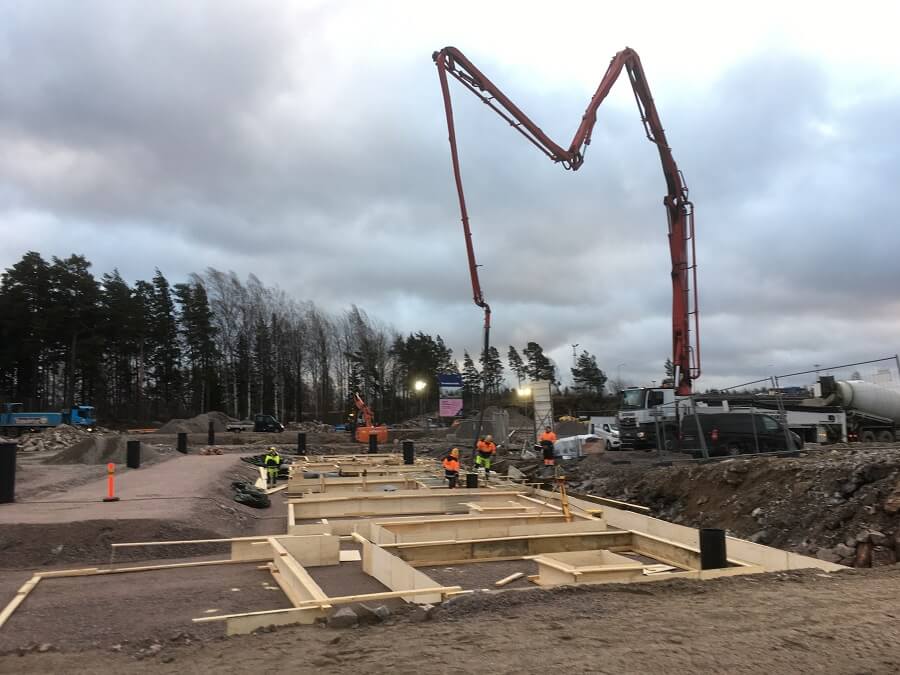

Kuva 1: Kuriirin D-portaan anturavalu

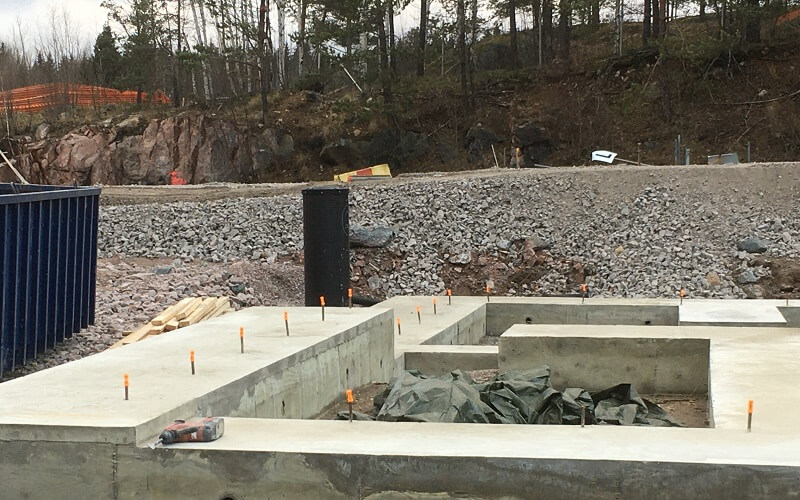

Kuva 2: Postimiehen A-portaan pohja-anturat
Työturvallisuus
- Työmaalla on tehty TR-mittaus 12.12.2019, ja tulos oli 95,8 %.
Käynnissä olevat työt
Kuriiri:
- A-B-portaiden massanvaihto
- C-B-portaiden salaojat
- C-B-portaiden anturoiden alustäytöt
- C-portaan anturoiden muottityöt
- D-portaan anturoiden muottityöt, raudoitus ja valu
Postimies:
- C-D-portaiden anturoiden alustäytöt
- D-portaan massanvaihto
- D-portaan anturoiden alustäytöt ja salaojat
Tulevat työvaiheet
Kuriiri:
- B-portaan salaojat
- B-portaan anturoiden alustäytöt
- C-portaan anturoiden muottityöt ja raudoitus
Postimies:
