Työmaan kuulumiset
Tällä viikolla Kuriirissa on käynnissä A-portaan 1.krs elementtiasennus ja C- ja D-portaiden sokkeleiden veden- ja lämmöneristys. Postimiehen puolella on käynnissä mm. C- ja D-portaiden lämpöjohtonousut ja pattereiden kytkentä ja A- ja B-portaiden 5.krs ako-asennus.

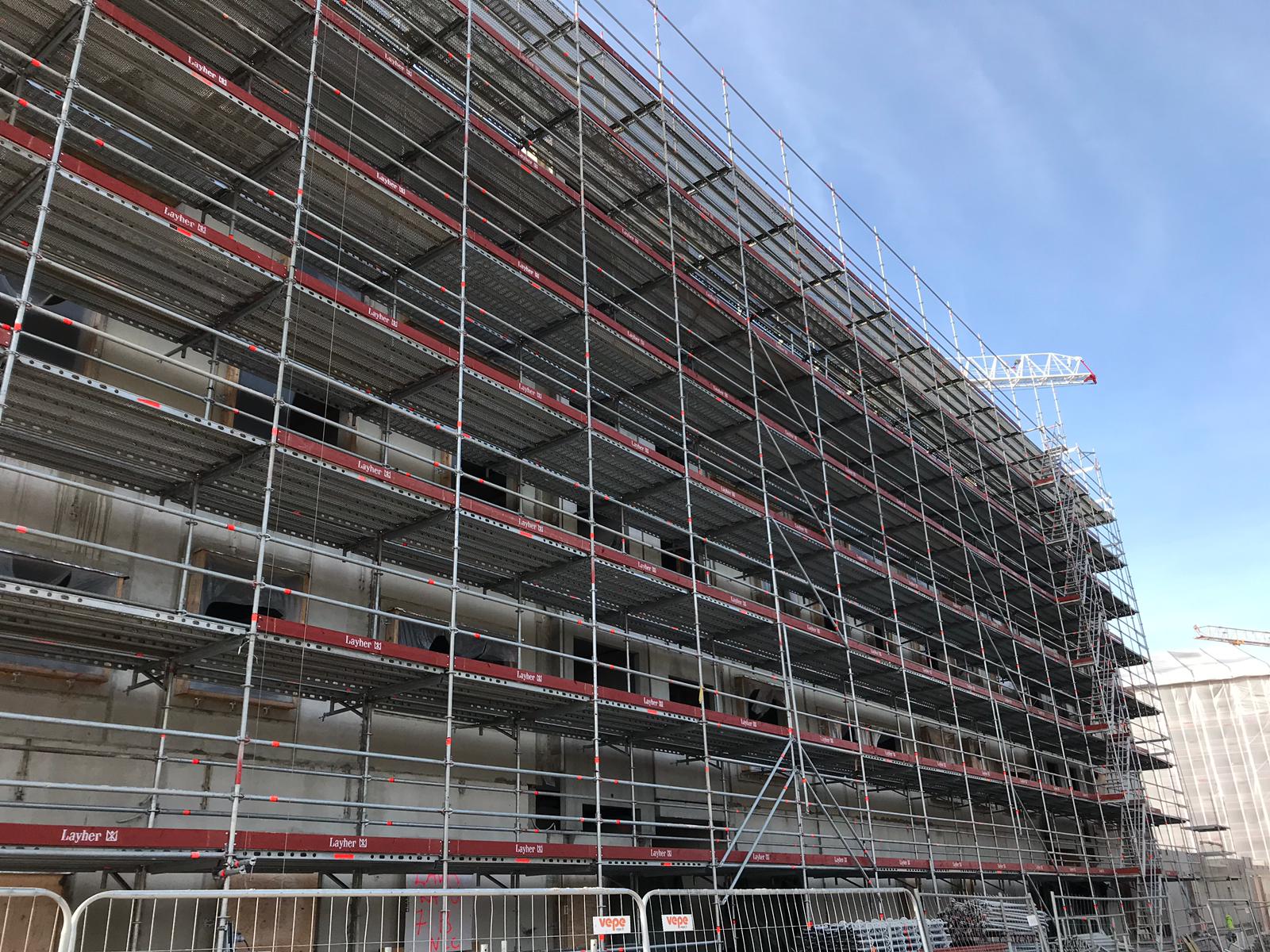

Kuva 1: Postimiehen A-ja B-portaan julkisivutelineiden asennus

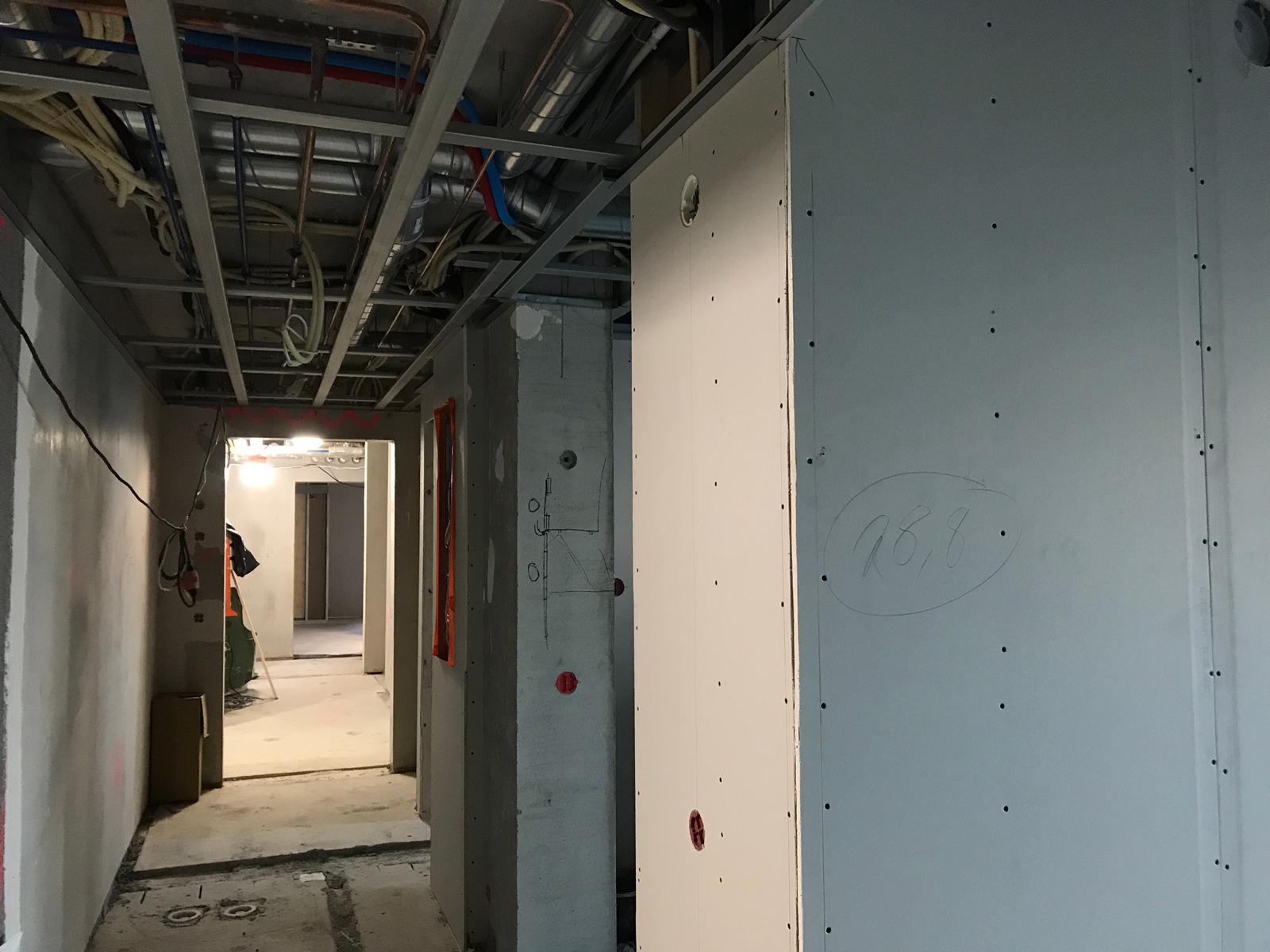

Kuva 2: Postimiehen D-portaan 2.krs väliseinien tuplaus
Työturvallisuus
- Työmaalla on tehty TR-mittaus 17.9.2020, ja tulos oli 95,4 %.
Käynnissä olevat työt
Kuriiri:
- A-portaan 1.krs elementtiasennus
- C- ja D-portaan sokkeleiden veden -ja lämmöneristys
Postimies:
- A-ja B-portaan julkisivutelineiden asennus
- A- ja B-portaan 5.krs ako-asennus
- B-portaan 1.krs väliseinämuuraus
- C-ja D-portaan lämpöjohtonousut ja pattereiden kytkentä
- C-ja D-portaan julkisivumuuraus
- C-ja D-portaan hissiasennus
- D-portaan väliseinien sähköputkitus
- D-portaan väliseinien tuplaus
- D-portaan etuputsi
- C-portaan 4.-5.krs kaatolattioiden valmistelu
- A-ja B-portaan vesikaton puutyöt
- C-ja D-portaan vesikaton pavun puhallus
Tulevat työvaiheet
Kuriiri:
- A- ja B-portaan sokkelin kuorielementtien juurivalu
- A-ja B-portaan vierustäyttöjä
- B-portaan 1.krs elementtiasennus
Postimies:
- C-portaan väliseinien johdotus ja putkitus
- C-portaan 4.-5.krs kph lattioiden valuja
- C-ja D-portaan vesikaton huopatyöt
