Työmaan kuulumiset
Tällä viikolla Postimiehessä on käynnissä C- ja D-portaiden 5.krs elementtiasennus ja lisäksi on aloitettu C- ja D-portaiden julkisivumuuraustelineiden pystytys. Kuriirissa on käynnissä VSS korotusten eristystyöt sekä VSS lattian alustäytöt ja eristys.

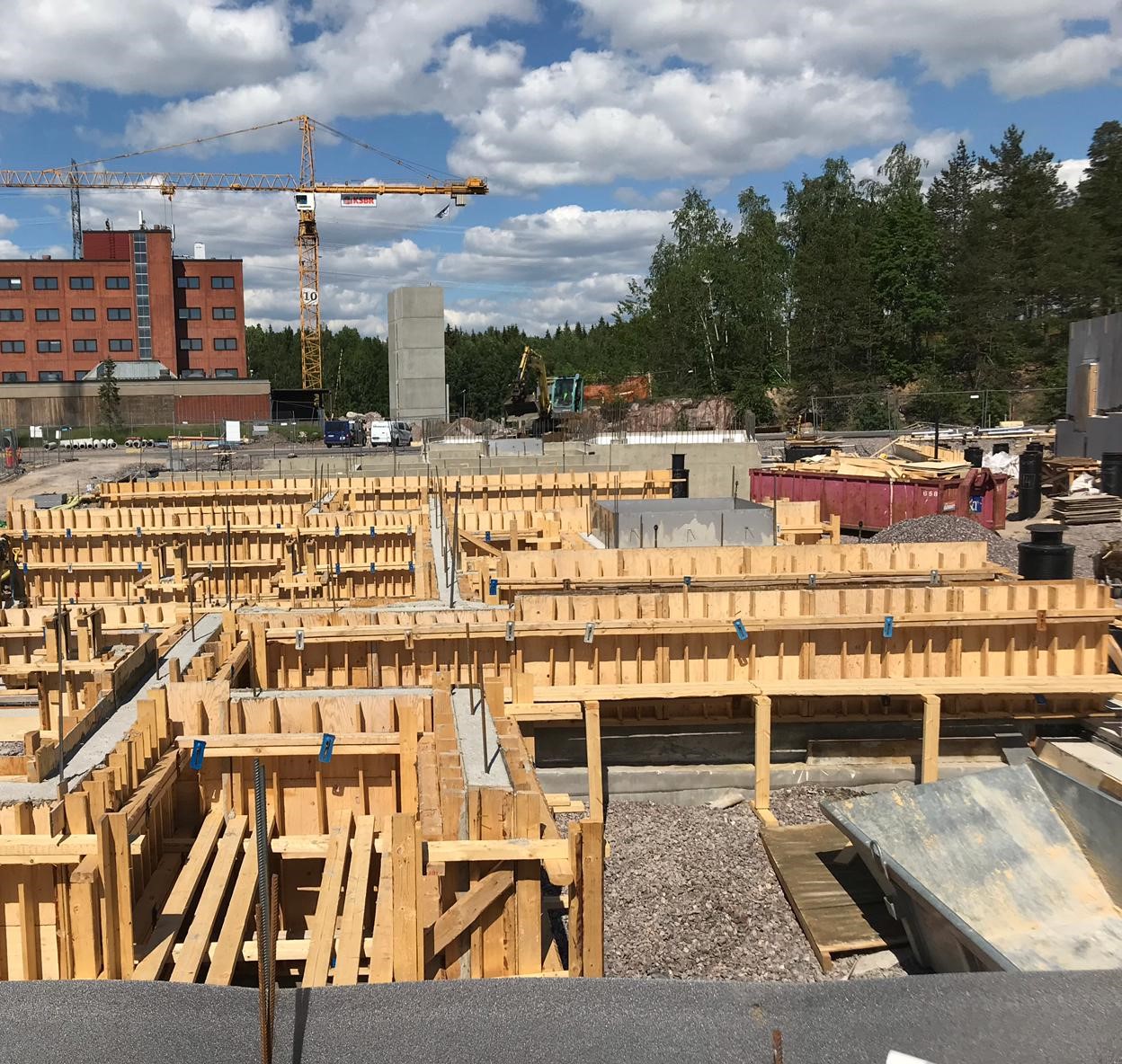

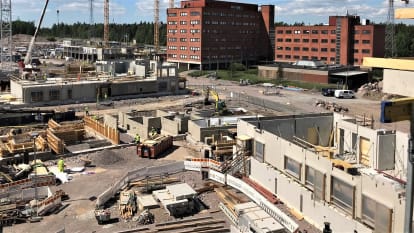

Kuva 1: A- ja B-portaan alapohjan korotusten valu
Työturvallisuus
- Työmaalla on tehty TR-mittaus 10.6.2020, ja tulos oli 94,59 %.
Käynnissä olevat työt
Kuriiri:
- A- ja B-portaan alapohjan korotusten valu
- VSS:n korotusten eristys
- VSS:n lattian alustäytöt ja eristys
Postimies:
- C-portaan 5.krs elementtiasennus
- D-portaan 5.krs elementtiasennus
- D-portaan 1.krs lämpöjohtorungot
- C- ja D-portaan julkisivumuuraustelineiden pystytys
- D-portaan Kph Ako-asennus
Tulevat työvaiheet
Kuriiri:
- A- ja B-portaan alapohjan sokkeleiden ja onteloiden asennus
- A- ja B-portaan sokkelin sisäpuolen lämmöneristys
- VSS:n lattian valu
- VSS:n seinien ja holvin muottityöt
Postimies:
- Vesikaton IV-konehuoneen elementtiasennus
- A- ja B-portaan elementtiasennus
