Viikkotiedote 2 2021

Työmaan kuulumiset

Tällä viikolla Kuriirin puolella on käynnissä A- ja B-portaiden julkisivumuuraus ja C-portaan 4.krs elementtiasennus. Postimiehen puolella on käynnissä B-portaan 2.krs tasoitetyöt ja D-portaan kph laatoitustyöt.

PP1 kuva 1 vko 2

Kuva 1: Postimiehen A-portaan 3.krs plaanovalmistelut

PP1 kuva 2 vko 2

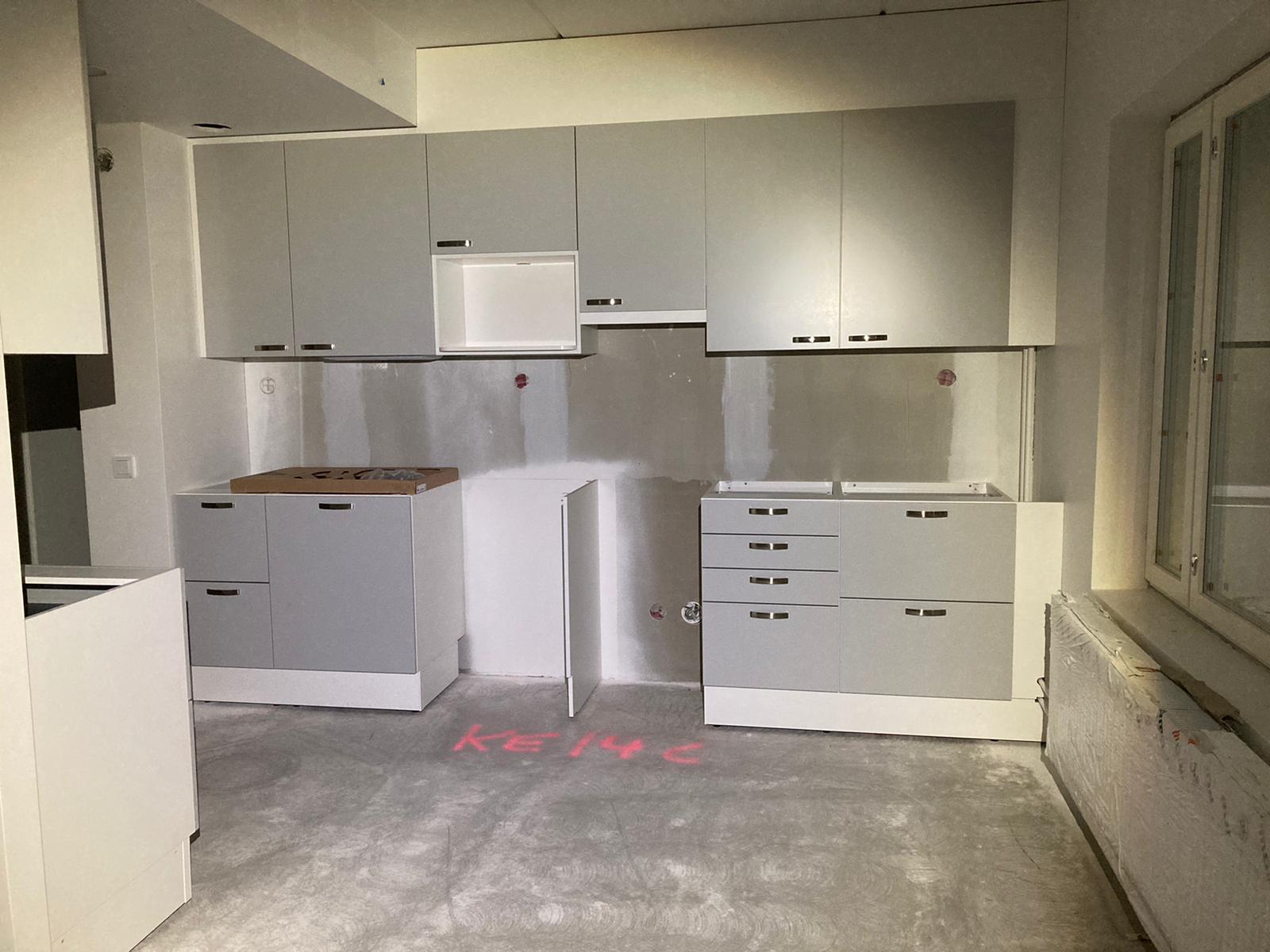

Kuva 2: Postimiehen C-portaan 4.krs kalusteasennus

Työturvallisuus

  • Työmaalla on tehty TR-mittaus 15.1.2021, ja tulos oli 97,8 %.

Käynnissä olevat työt

Kuriiri:

  • A-portaan viemärihajoitukset
  • A-portaan kaatolattia valmistelut
  • A-portaan etuputsi
  • A-ja B-portaan julkisivuvilloitus
  • A-ja B-portaan julkisivumuuraus
  • A- ja B-portaan lämpöjohtorunkojen asennus
  • A- ja B-portaan vesikaton puutyöt
  • B-portaan ikkuna-asennus
  • C-portaan 4.krs elementtiasennus
  • D-portaan 3.krs elementtiasennus

Postimies:

  • A-portaan vesijohtojen asennus
  • A-portaan 4.krs väliseinien tuplaus ja alakatot
  • A-portaan 2.-3.krs plaanovalmistelut
  • B-portaan 2.krs tasoitetyöt
  • B-ja C-portaan maalaustyöt
  • C- ja D-portaan kalusteasennus
  • B-portaan saunan rungot
  • D-portaan kph-lattioiden vedeneristys
  • D-portaan kph laatoitus

Tulevat työvaiheet

Kuriiri:

  • A-portaan hissiasennus
  • A-portaan kaatolattioiden valu
  • B-portaan viemärihajoitukset
  • C-portaan 5.krs elementtiasennus
  • D-portaan 4.krs elementtiasennus

Postimies:

  • B-portaan maalaustyöt
  • C-portaan laatoitus
  • D-portaan kph kalusteet
