Työmaan kuulumiset
Tällä viikolla Postimiehen puolella on vuorossa C- ja D-portaiden 2.kerroksen elementtiasennus. Kuriirin puolella jatketaan sylomer-asennuksia sekä vasta-anturoiden muottitöitä.

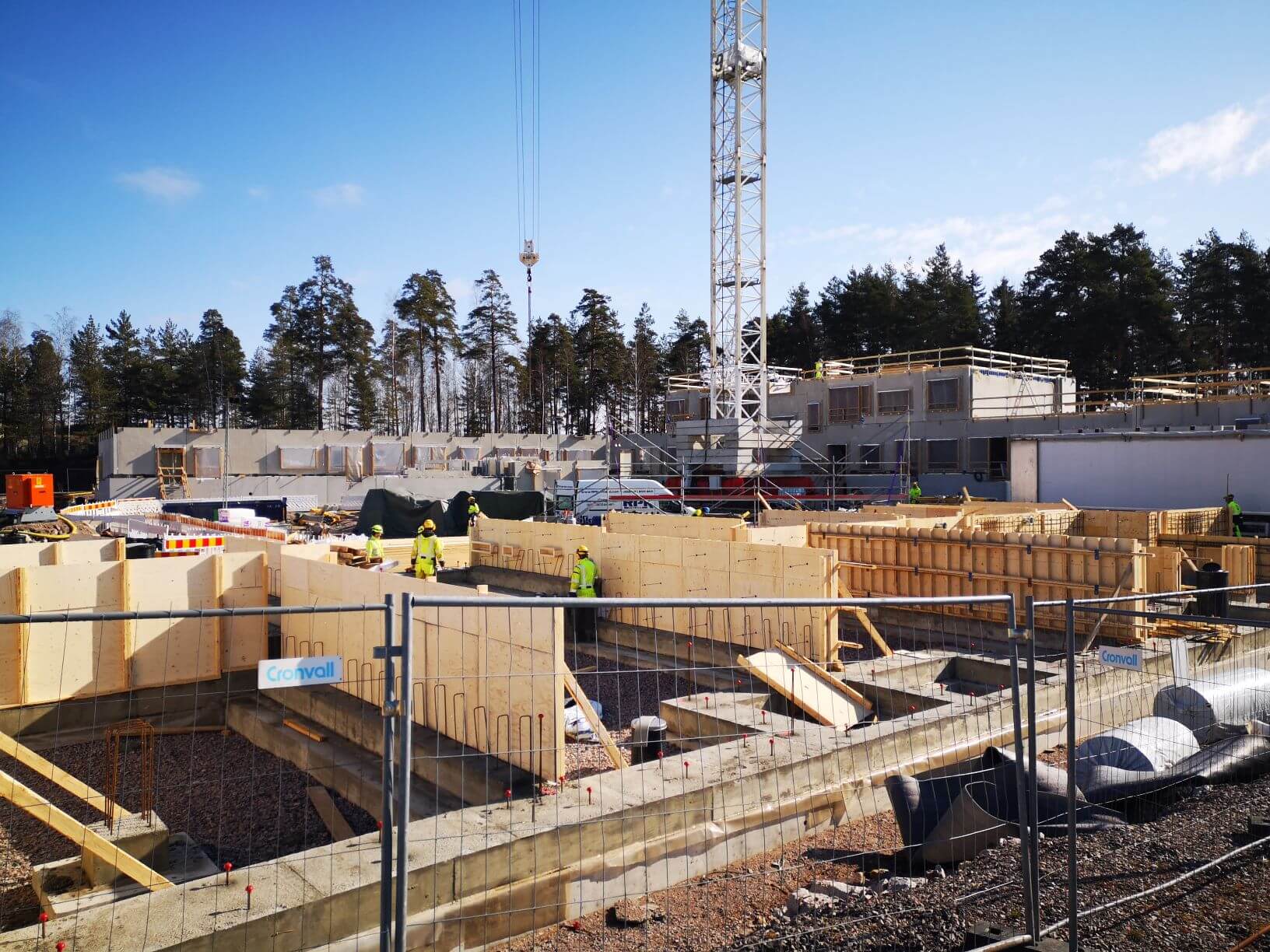

Kuva: Kuriirin C- ja D-portaan alapohjan korotusten muottityöt
Työturvallisuus
- Työmaalla on tehty TR-mittaus 30.4.2020, ja tulos oli 96,5 %.
Käynnissä olevat työt
Kuriiri:
- B-portaan vasta-anturoiden muottityöt
- B-portaan sylomer-asennus
- C- ja D-portaan alapohjan korotusten raudoitus -ja muottityöt
Postimies:
- C- portaan 2.krs elementtiasennus
- D-portaan 2.krs elementtiasennus
- Alapohjan viemäriasennus
- Alapohjan sähköarinointi
Tulevat työvaiheet
Kuriiri:
- A-portaan sylomer-asennus
- B-portaan vasta-anturoiden valu ja raudoitus
Postimies:
- C-portaan 3.krs elementtiasennus
- D-portaan kuorielementtien asennus
- Alapohjan tuuletusputkien asennus
- Kadun puolen vierustäytöt
