Työmaan kuulumiset
Tällä viikolla Kuriirissa on käynnissä anturoiden muottityöt. Postimiehen puolella on jatkettu 1.kerroksen elementtiasennusta.

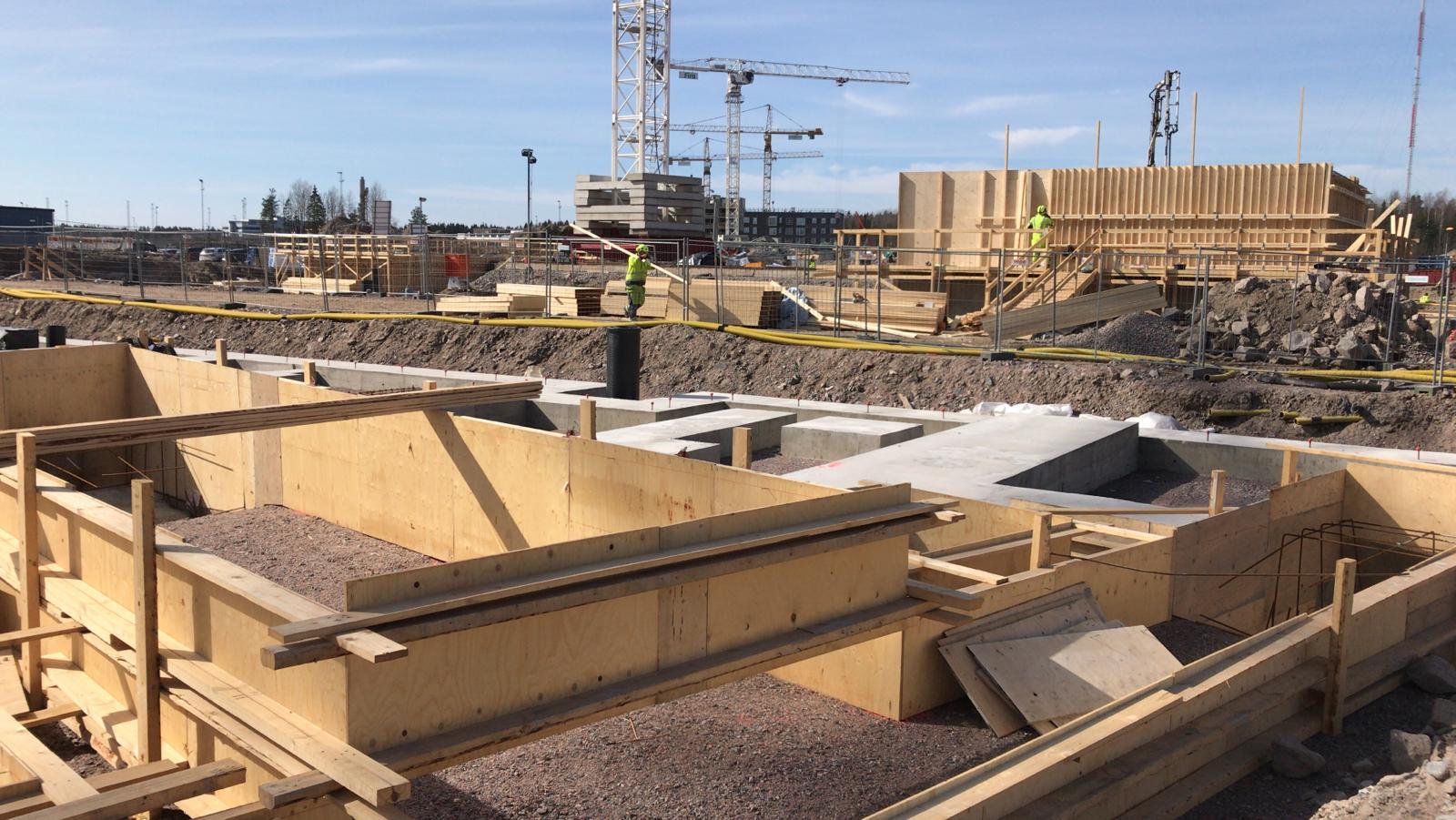

Kuva 1: Kuriirin A-portaan anturoiden muottityöt

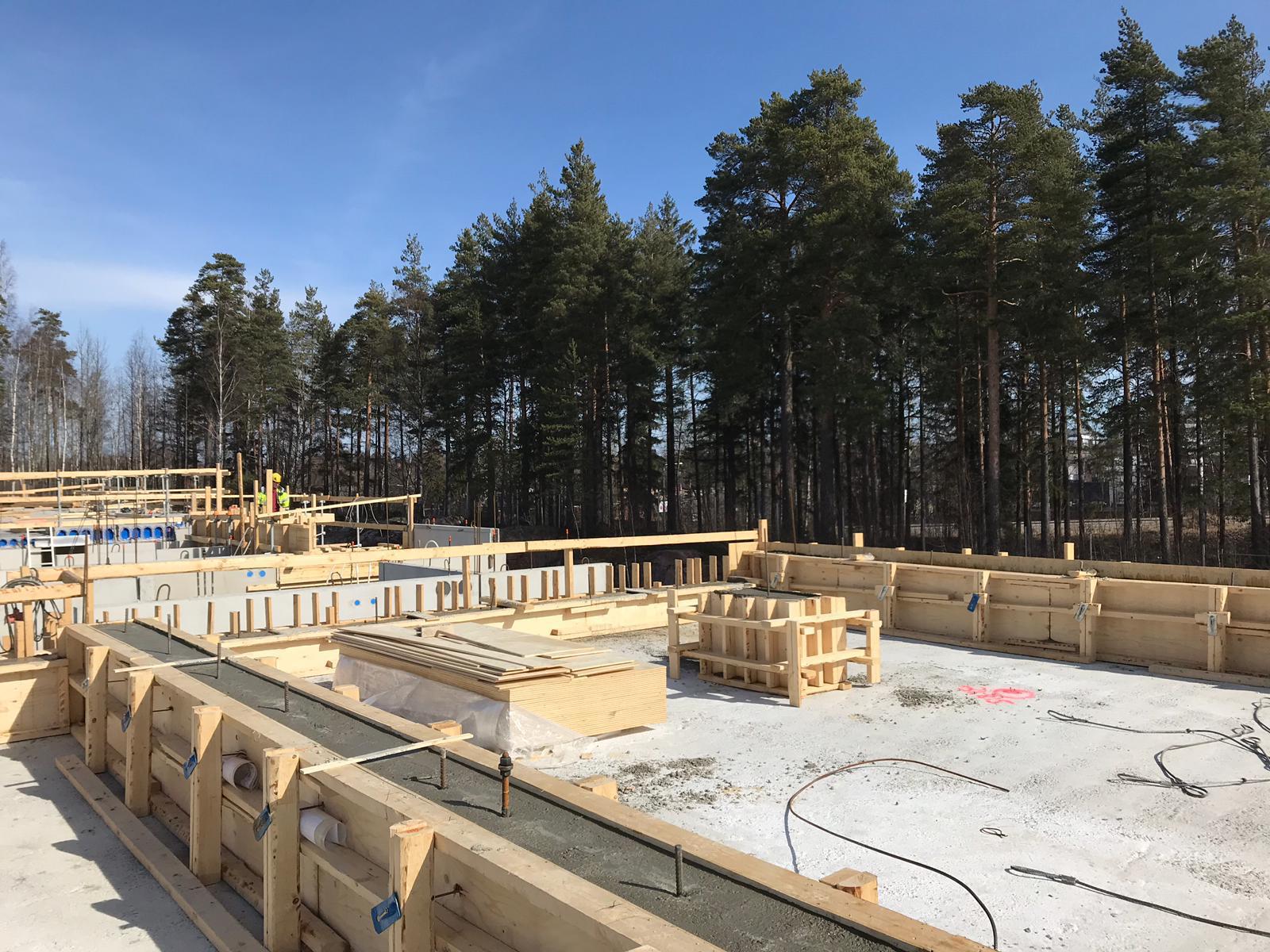

Kuva 2: Postimiehen VSS:n korotusten valu
Työturvallisuus
- Työmaalla on tehty TR-mittaus 8.4.2020, ja tulos oli 97,6 %.
Käynnissä olevat työt
Kuriiri:
- A-portaan anturoiden muottityöt
- LTO-korotuksen veden- ja lämmöneristys
Postimies:
- C- ja D-portaan 1.krs elementtiasennus
- VSS:n korotusten valu
Tulevat työvaiheet
Kuriiri:
- A-portaan sisäpuoliset täytöt
- C- ja D-portaan sylomer-asennus
- C- ja D-portaan vasta-anturoiden muottityöt
Postimies:
- C-portaan 2.krs elementtiasennus
- D-portaan kuorielementtien asennus
- D-portaan sokkelin/VSS:n veden- ja lämmöneristys
- D-portaan 1.krs ontelolaattojen asennus
