Työmaan kuulumiset
Tällä viikolla Kuriirin puolella jatkuvat anturoiden muottityöt. Postimiehen puolella on käynnissä sokkeleiden lämmöneristys sekä elementtiasennus.

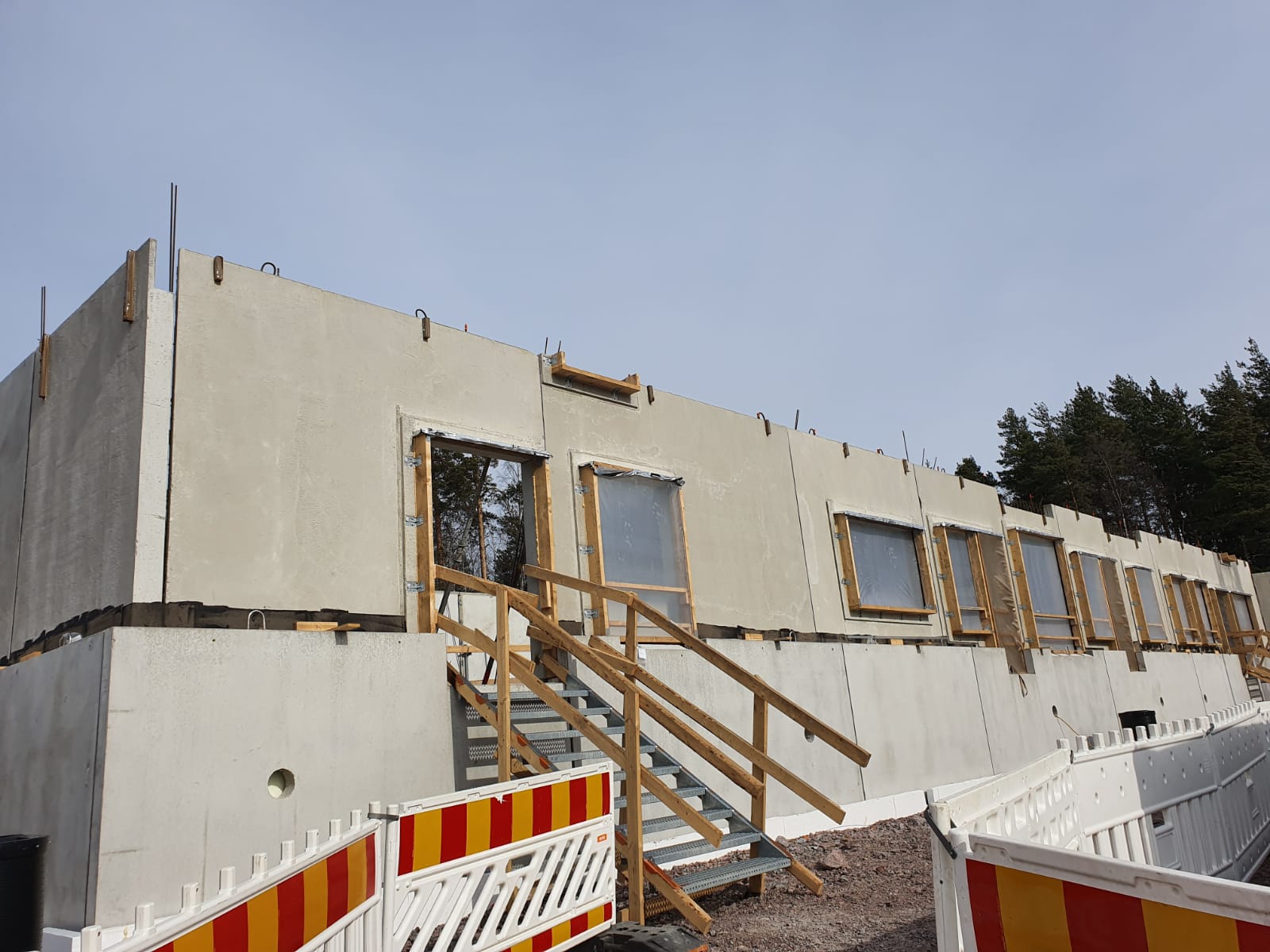

Kuva 1: Postimiehen A-portaan 1.krs seinäelementit

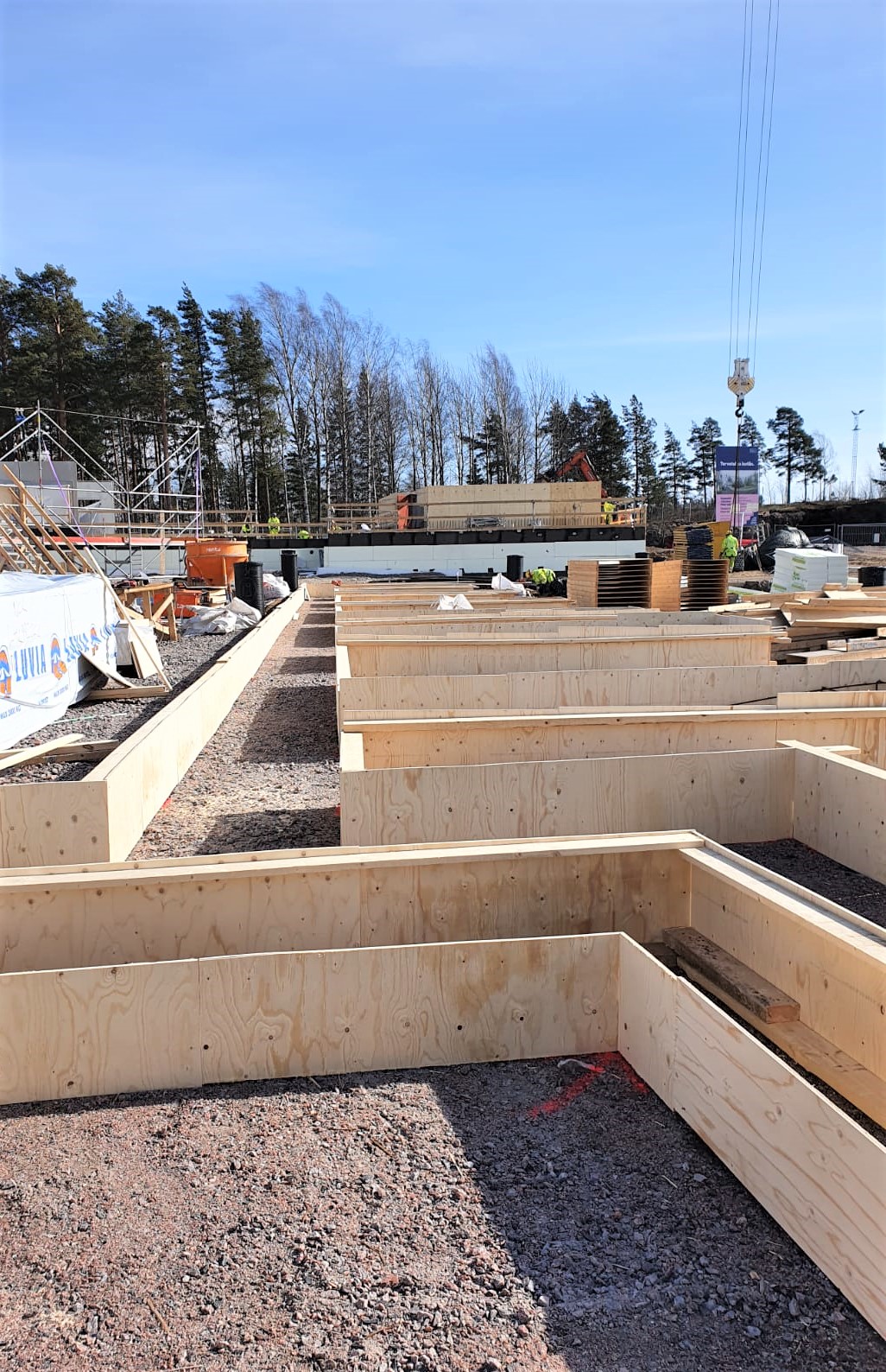

Kuva 2: Kuriirin D-portaan anturoiden muottityöt
Työturvallisuus
- Työmaalla on tehty TR-mittaus 27.3.2020, ja tulos oli 97,7 %.
Käynnissä olevat työt
Kuriiri:
- A- ja D-portaan anturoiden muottityöt
Postimies:
- A-, B- ja C-portaan kuorielementtien juurivalu
- D-portaan VSS:n muottityöt ja raudoitus
- D-portaan 1.krs elementtiasennus
- Paikallavalu parvekkeiden muottityöt ja raudoitus
Tulevat työvaiheet
Kuriiri:
- B- ja C-portaan anturoiden muottityöt
- C- ja D-portaan sylomer-asennus
- C- ja D-portaan vasta-anturat
- A-portaan sisäpuoliset täytöt
Postimies:
- VSS:n valu
- D-portaan kuorielementtien asennus
- D-portaan sokkelin/VSS:n vesieristys
