Viikkotiedote vk 32

Maanantaina saatiin välipohjaholvin raudoitukset ja muotit valmiiksi ja tiistaina oli vuorossa välipohjaholvin saumavalu. Keskiviikkona purettiin jo osa tukkeista. Torstaina ja perjantaina asennettiin yläpohjan palkit ja osa ontelolaatoista. Maanrakentaja sai sisäpuolen loput routaeristykset ja sepelitäytöt valmiiksi.

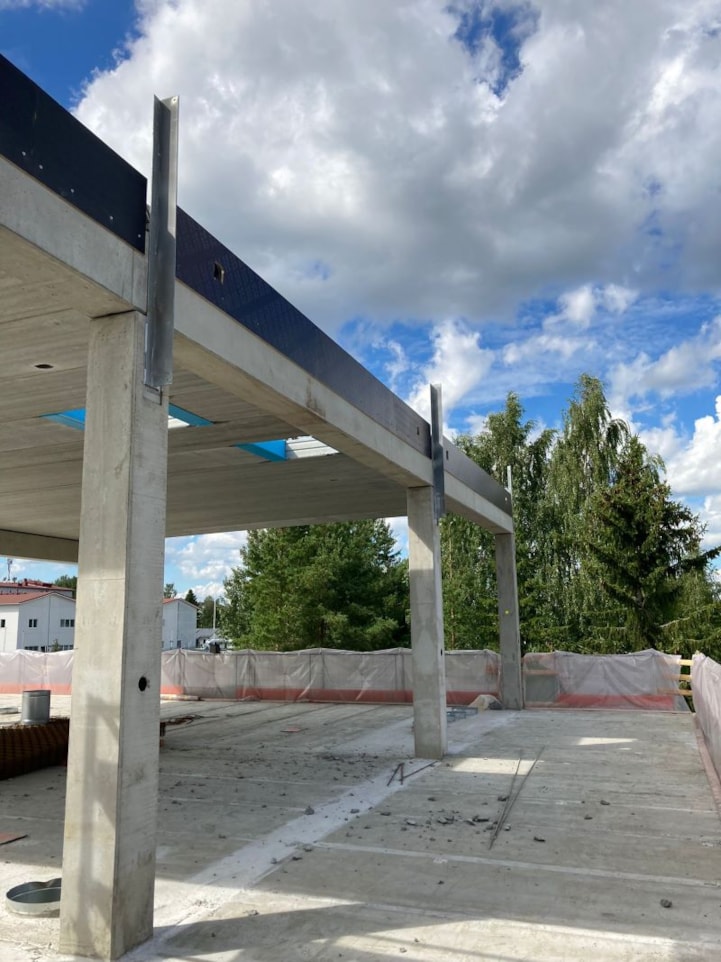

vk32 1
vk32 2

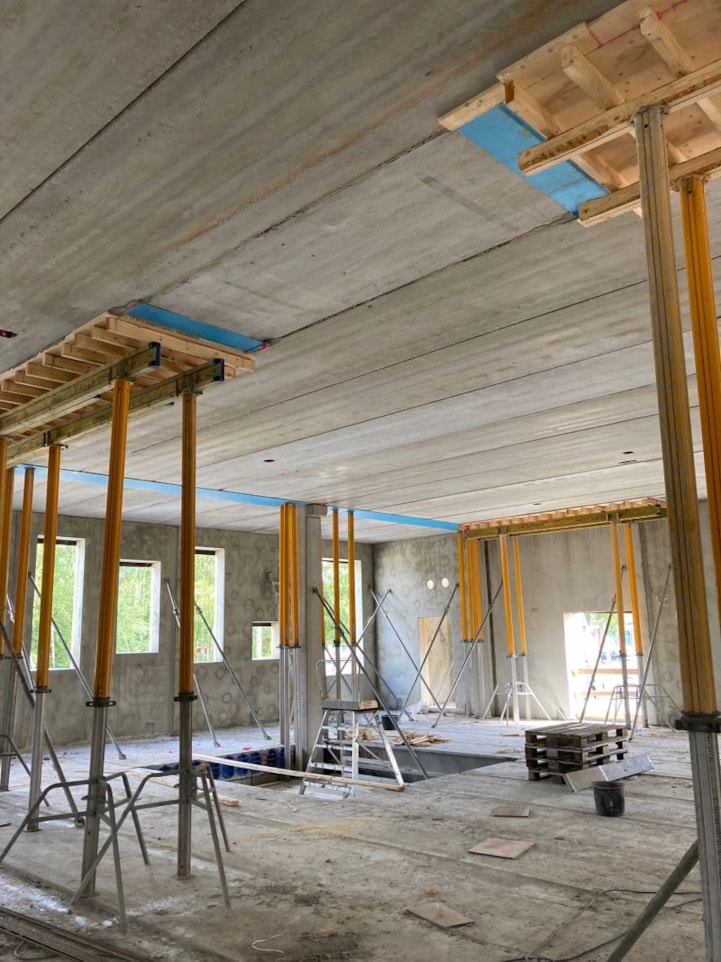

vk32 3

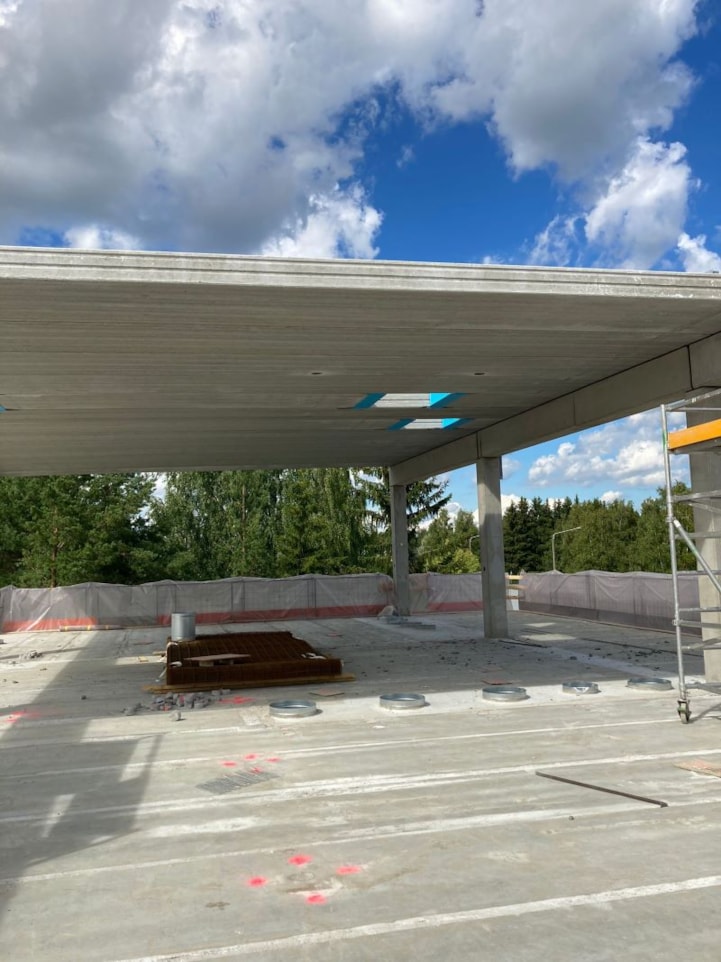

vk32 4

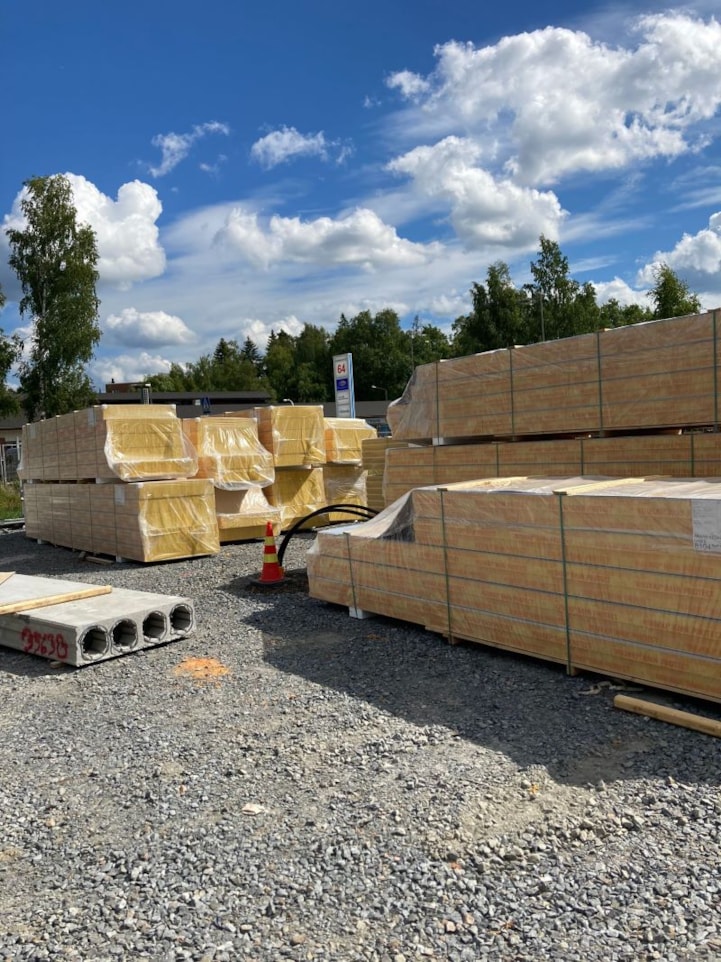

Konehuoneen pvp-elementit saapuivat työmaalle keskiviikkona.

vk32 6

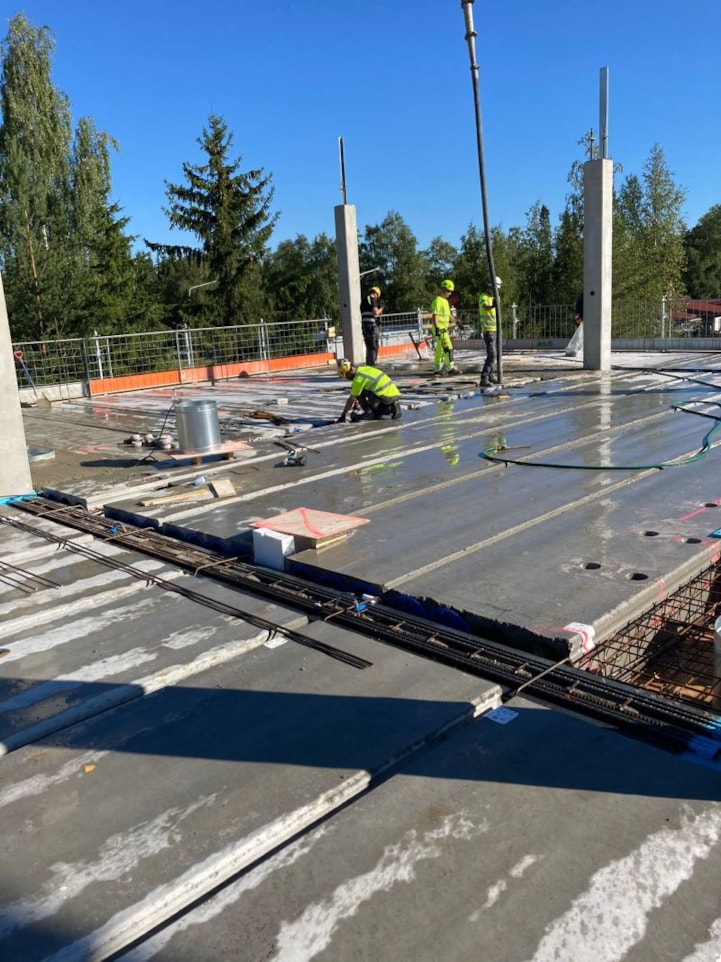

Holvivalu käynnissä.

Iloista viikonloppua lukijoille!
