Viikkotiedote vk 29

TR-tulos: 98,53 %

Viikon 29 maanantaina työmaalle saapuivat loput sisäkuorielementit, jotka purettiin kuormasta elementtifakkiin. Maanantaina aloitettiin alapohjan onteloraudoitukset ja tuketyöt. Keskiviikkona oli vuorossa alapohjaonteloiden juotosvalu. Torstaina ja perjantaina asennettiin sisäkuorielementtejä. Maanrakentaja jatkoi ulkotäyttöjä ja varausputkien asennusta. Myös sokkeliin asennetiin patolevy maanrakentajan toimesta. Holville saattiin myös työmaa-aikainen sähkökeskus.

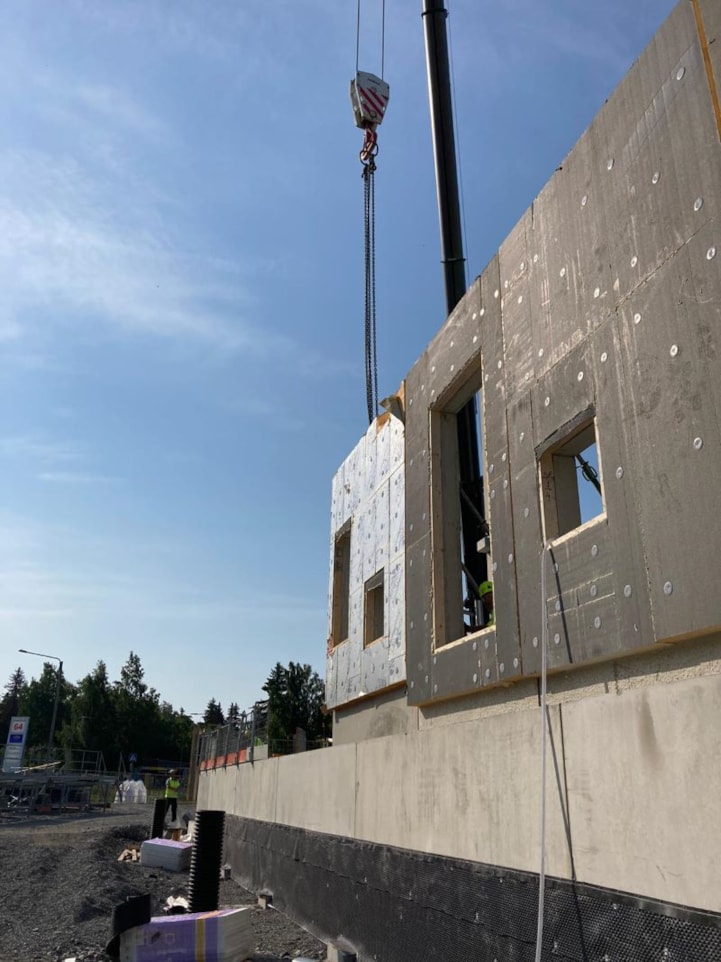

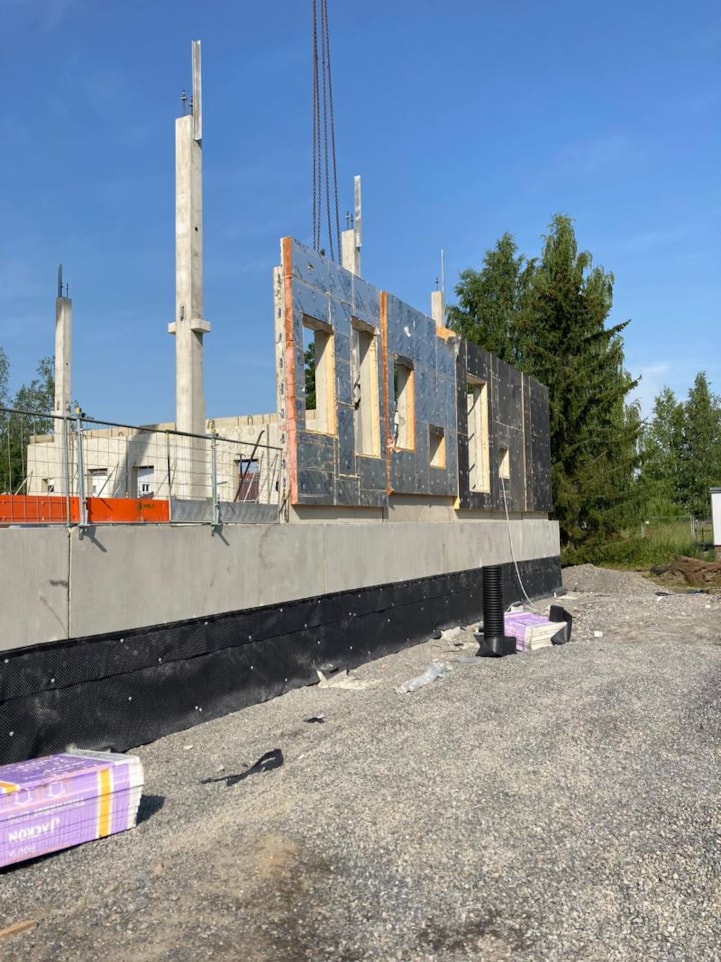

vk29 1

Sisäkuorielementin asennus käynnissä.

vk29 2

Patolevyn asennusta sokkeliin.

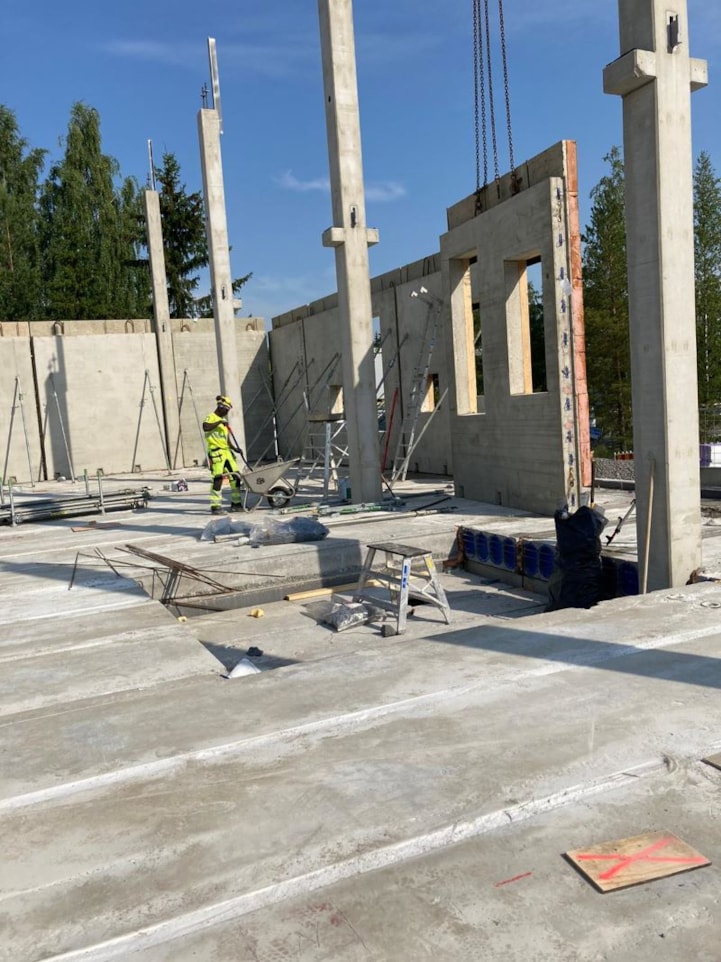

vk29 3

Holvissa syvennys vaunupesukoneelle.
